区教体局2025年度政府工作报告目标任务四季度完成情况来了!

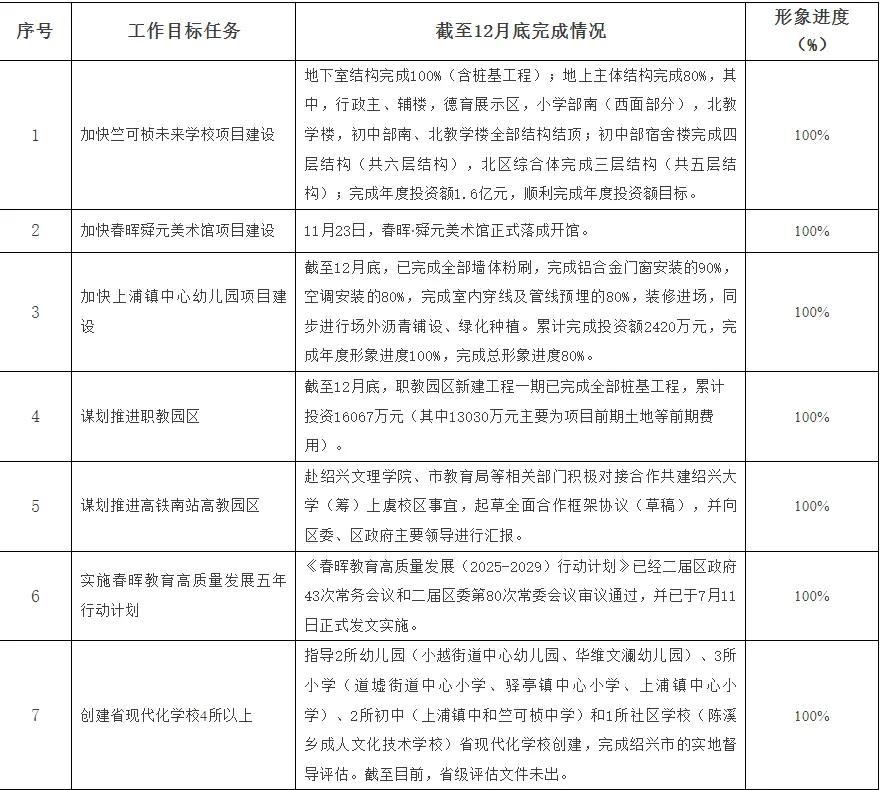

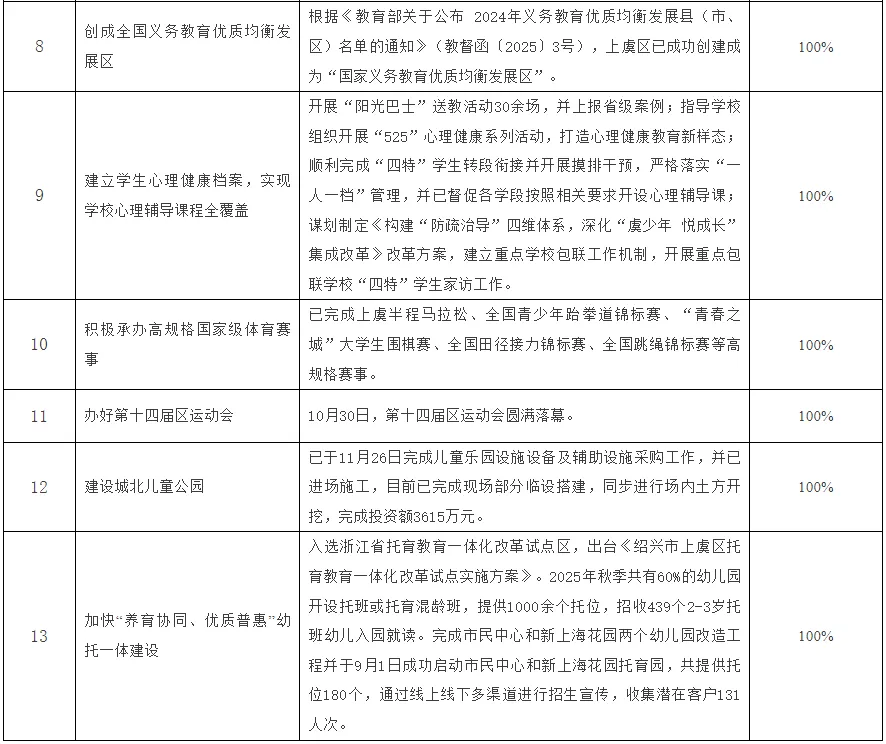

近日,小编注意到区教体局的2025年度政府工作报告目标任务四季度完成情况已经公开发布,让我们来了解下具体信息: 其中提到了,竺可桢未来学校项目建设地下室结构完成100%(含桩基工程);地上主体结构完成80%,其中,行政主、辅楼,德育展示区,小学部南(西面部分),北教学楼,初中部南、北教学楼全部结构结顶;初中部宿舍楼完成四层结构(共六层结构),北区综合体完成三层结构(共五层结构);完成年度投资额1.6亿元,顺利完成年度投资额目标。 谋划推进职教园区:截至12月底,职教园区新建工程一期已完成全部桩基工程,累计投资16067万元(其中13030万元主要为项目前期土地等前期费用)。 谋划推进高铁南站高教园区:赴绍兴文理学院、市教育局等相关部门积极对接合作共建绍兴大学(筹)上虞校区事宜,起草全面合作框架协议(草稿),并向区委、区政府主要领导进行汇报。 建设城北儿童公园:已于11月26日完成儿童乐园设施设备及辅助设施采购工作,并已进场施工,目前已完成现场部分临设搭建,同步进行场内土方开挖,完成投资额3615万元。想加群的可以加小编为好友(下附群名,按群名加群)
