关于宝鑫重整阶段性工作报告(2025年12月16日-1月15日)
- 2026-10-22 14:24:25
关于宝鑫重整阶段性工作报告(2025年12月16日-1月15日)

全体债权人
现将本阶段宝鑫广场项目主要进行的工作简要报告如下:

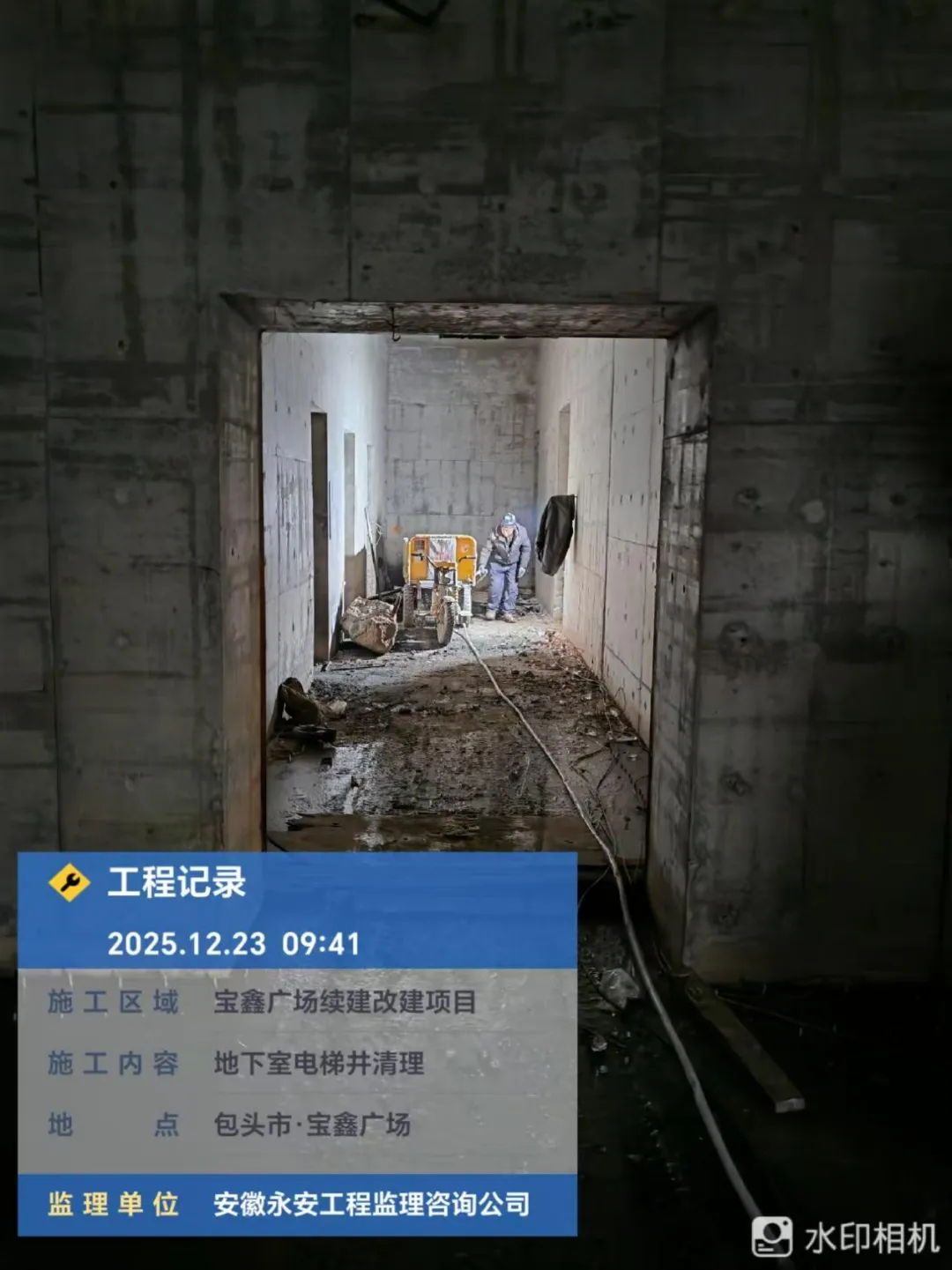

1.地下室负二层清理完成,东、西塔楼地下室电梯井道清理完成。

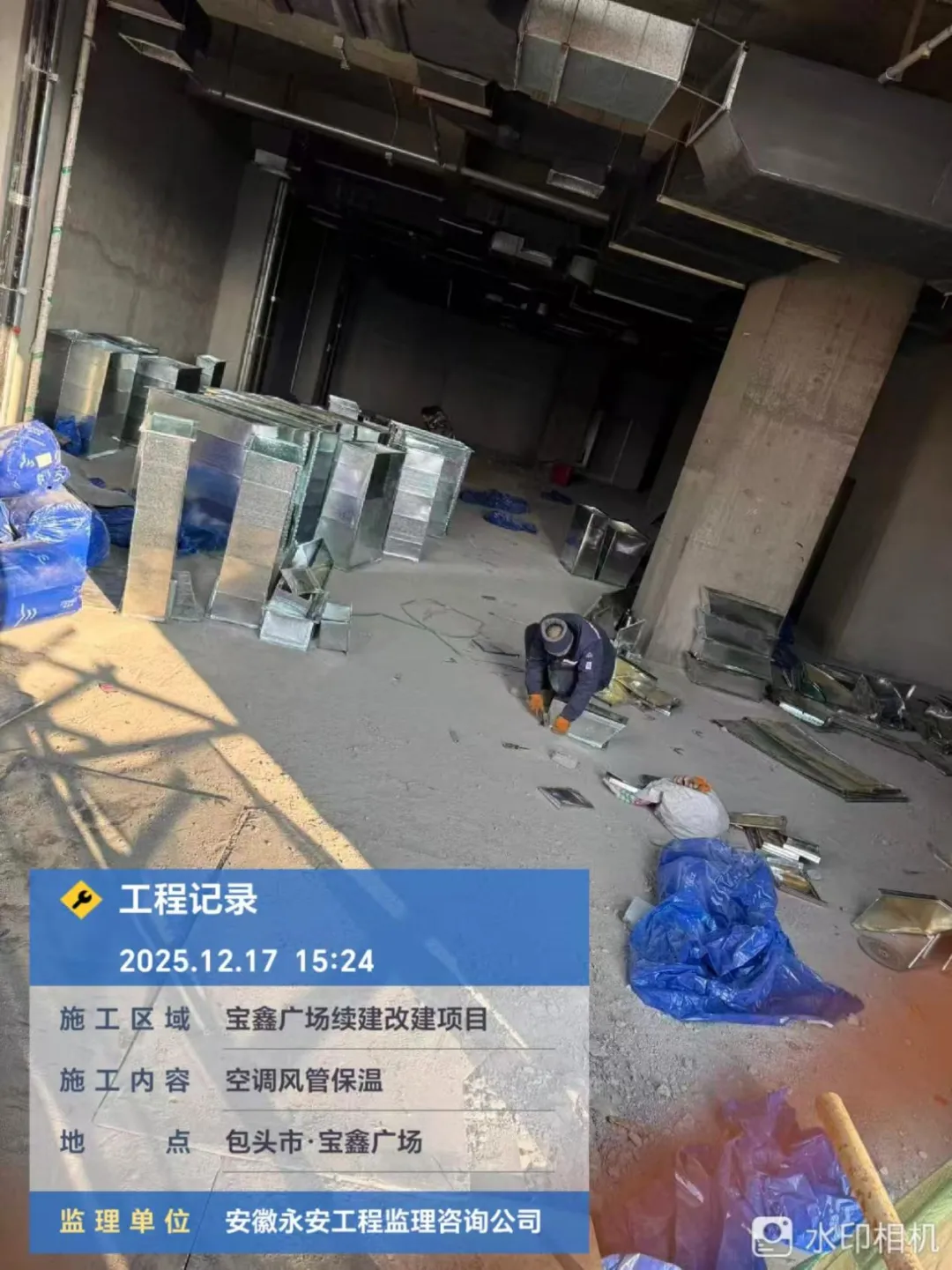

2.裙楼空调通风管道保温施工一层、三层、四层完成,二层完成80%。

3.裙楼钢结构雨棚龙骨南立面安装完成。
4.西侧塔楼直饮水工程管道支管及屋面雨水管安装完成。

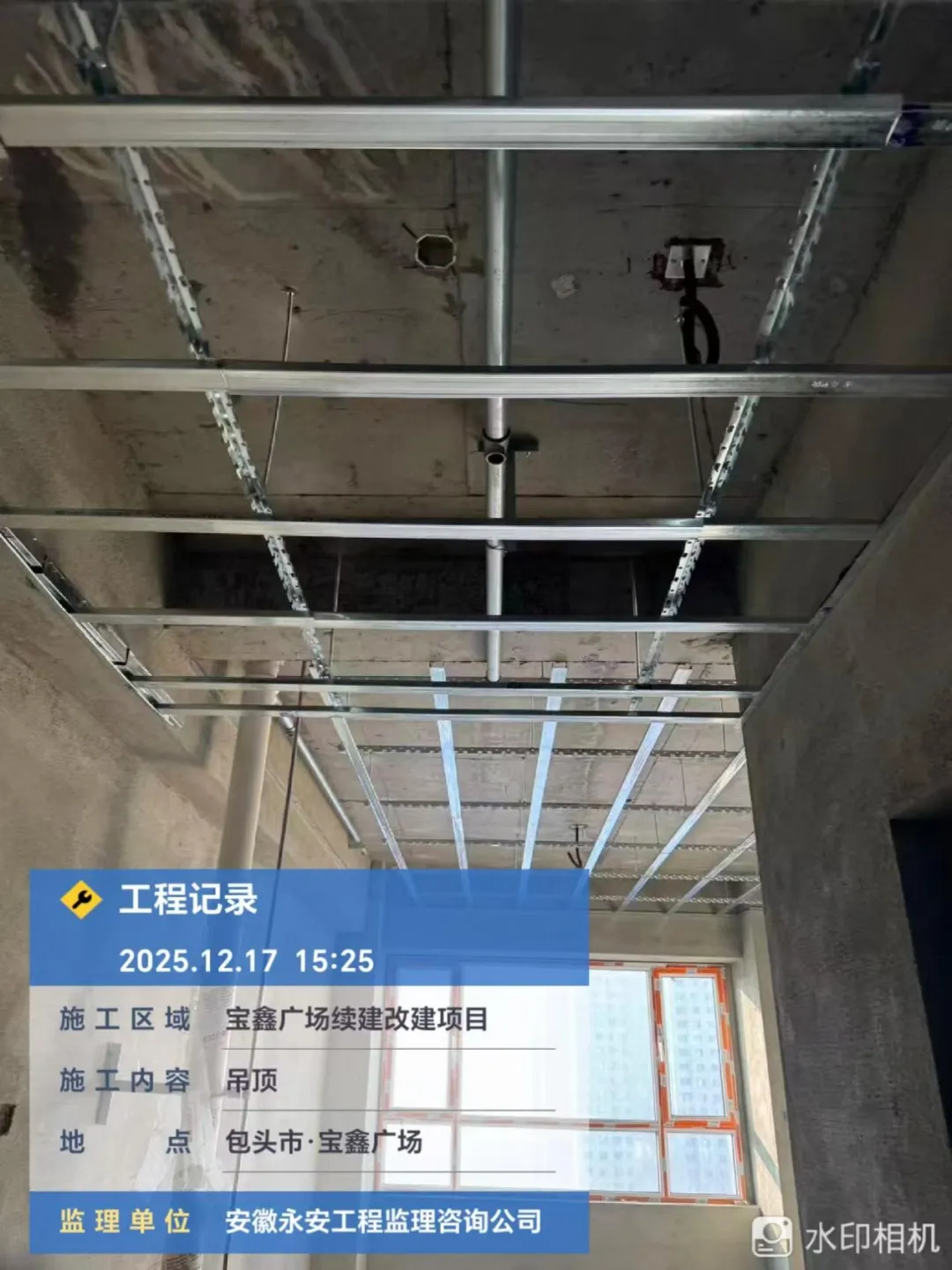

5.西塔楼室内吊顶龙骨施工已完成6-15层
