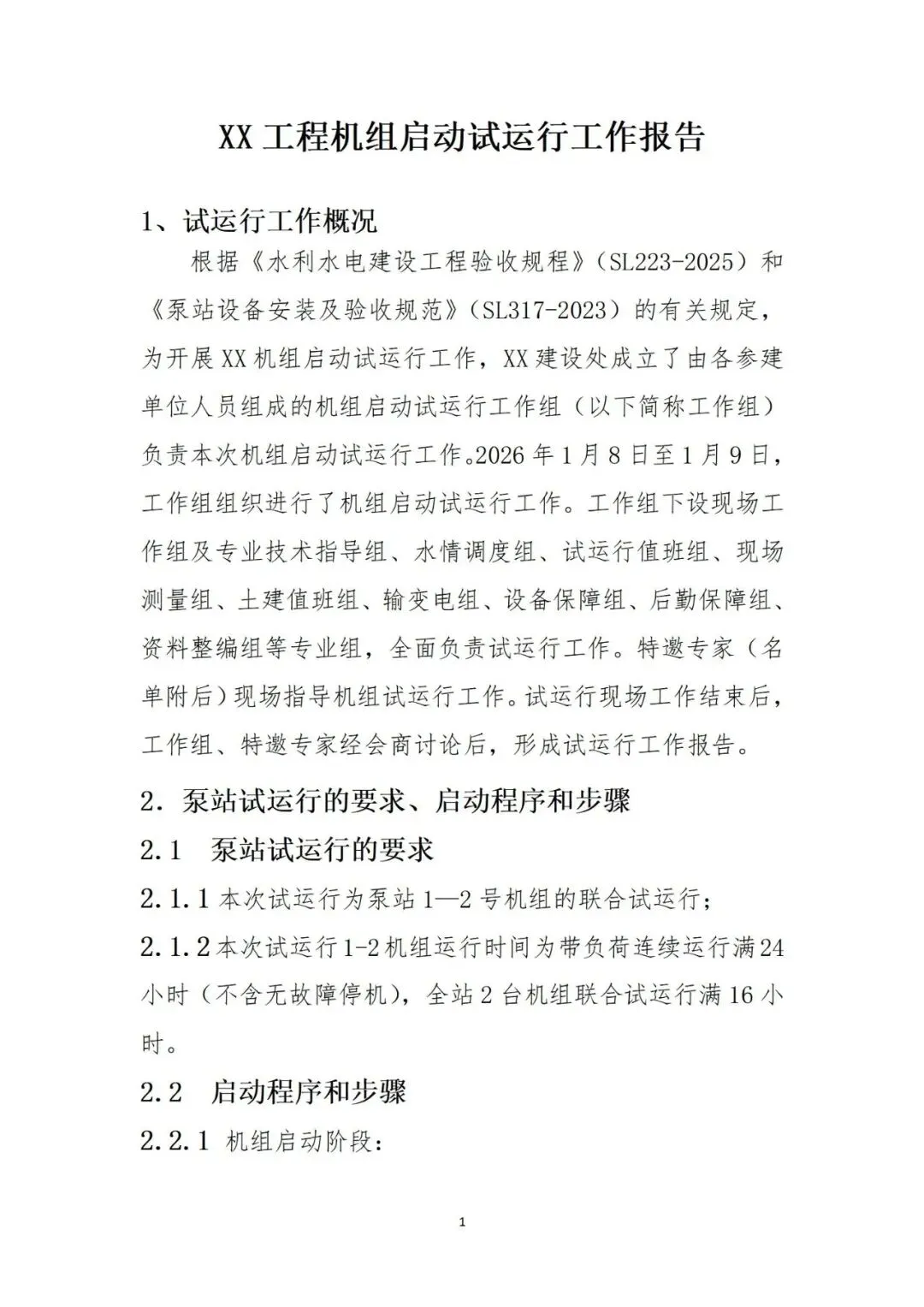

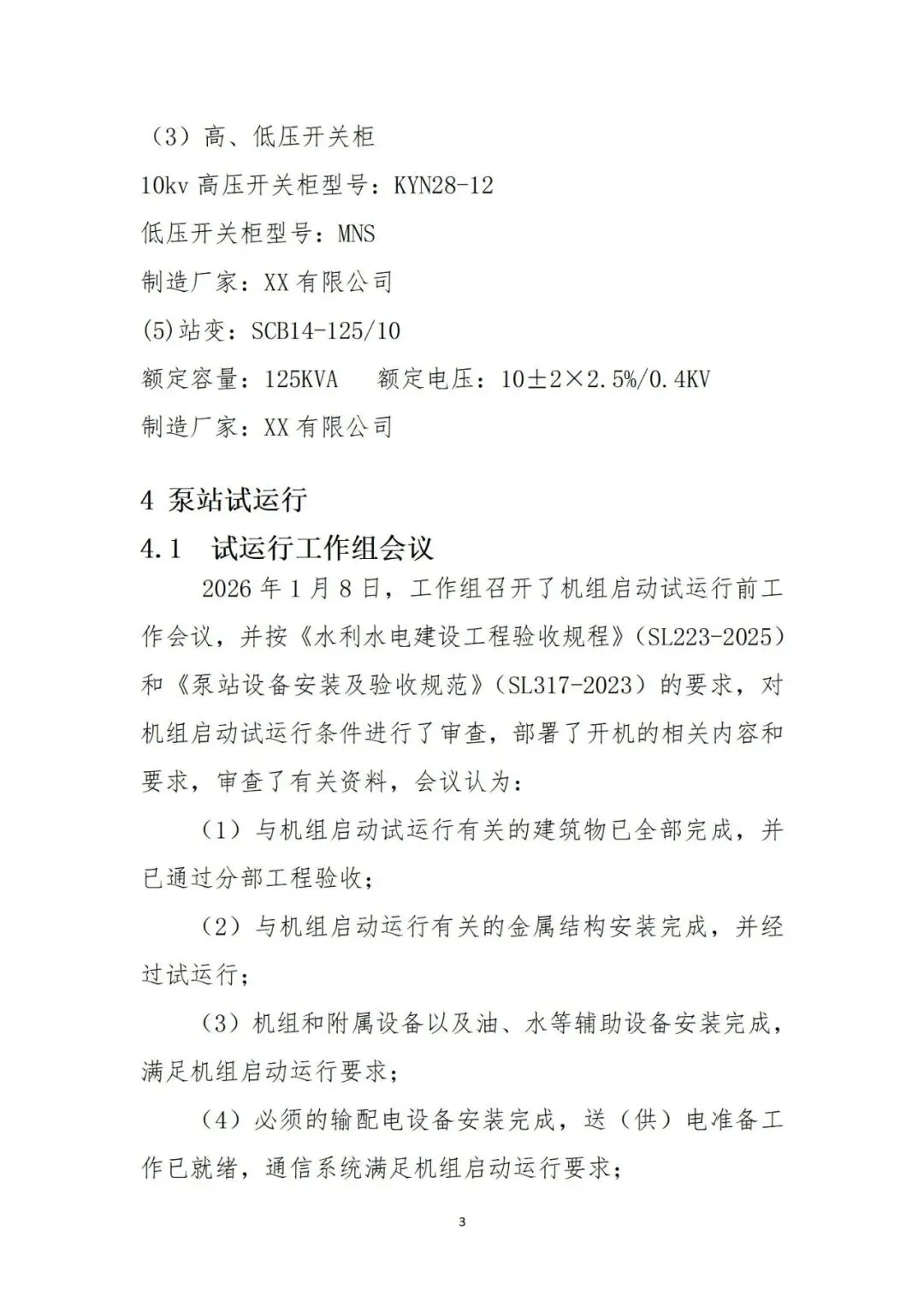

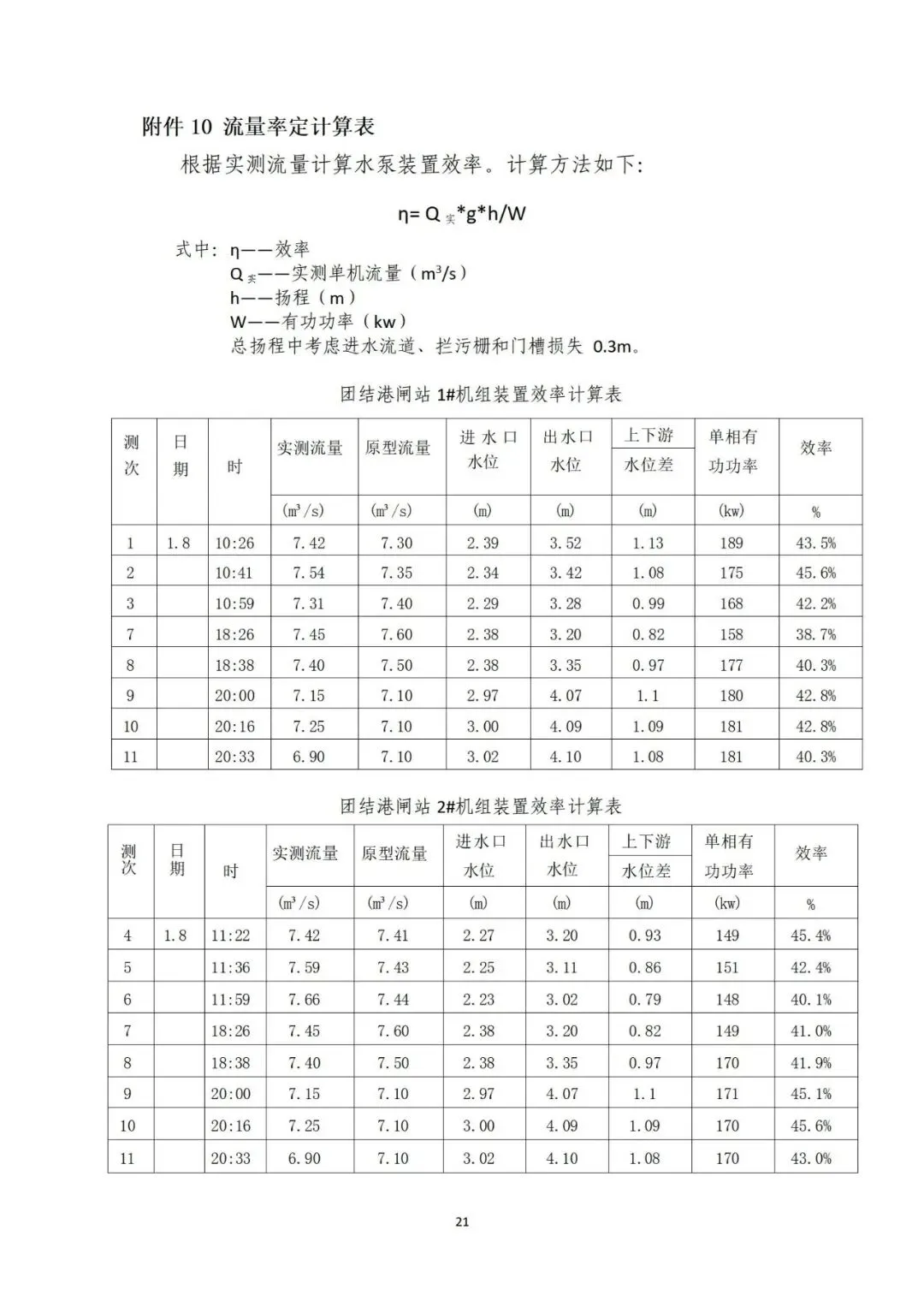

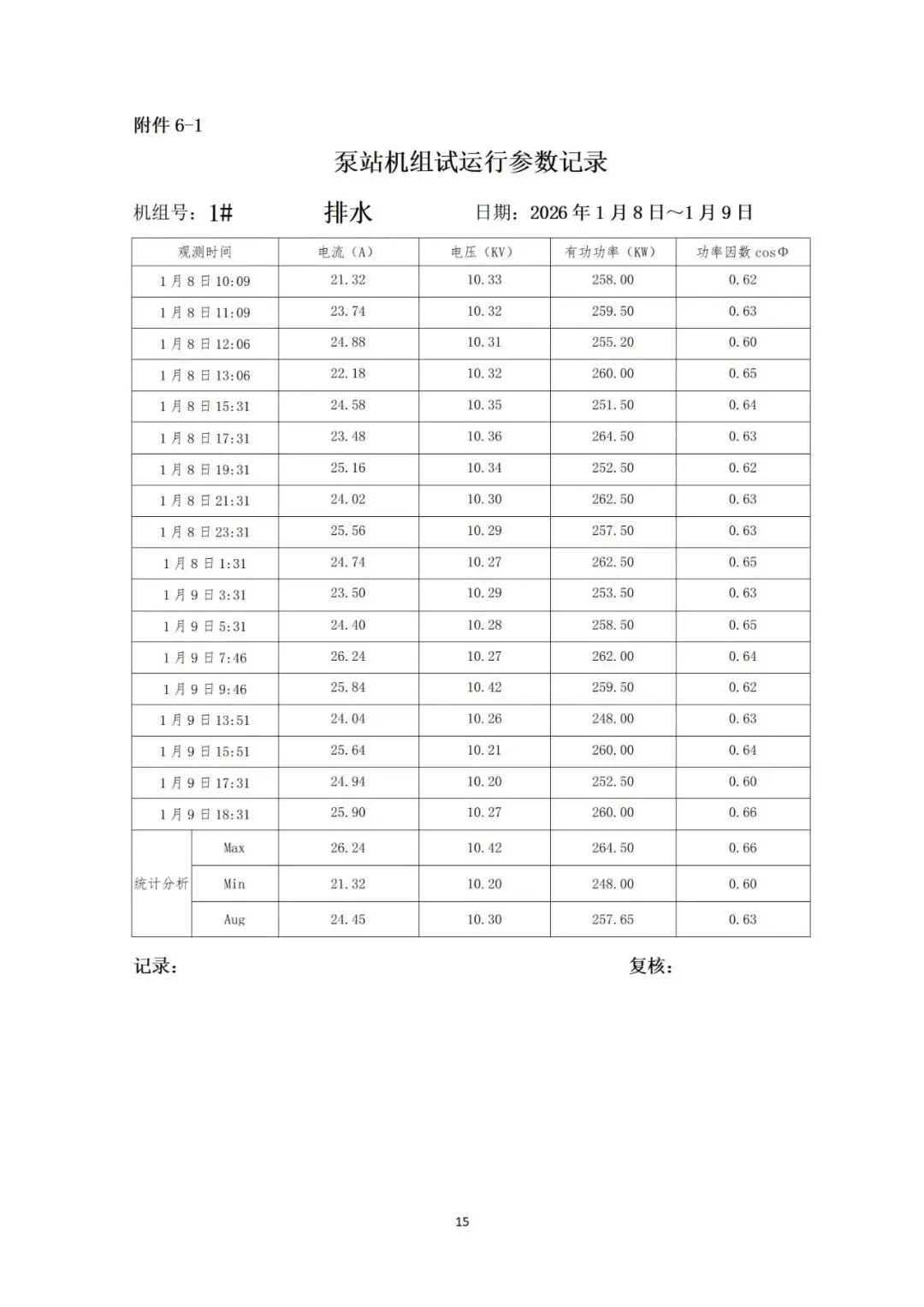

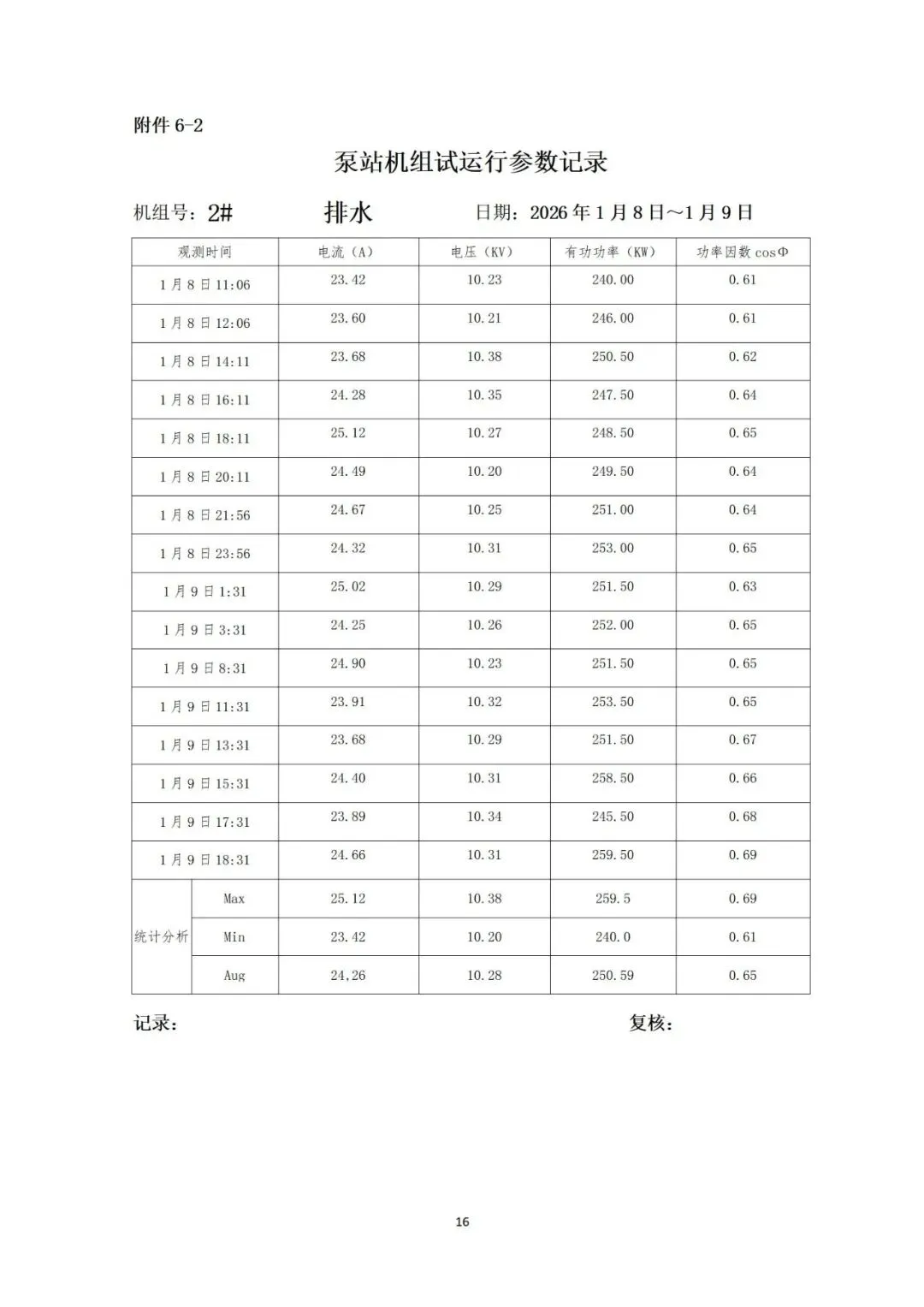

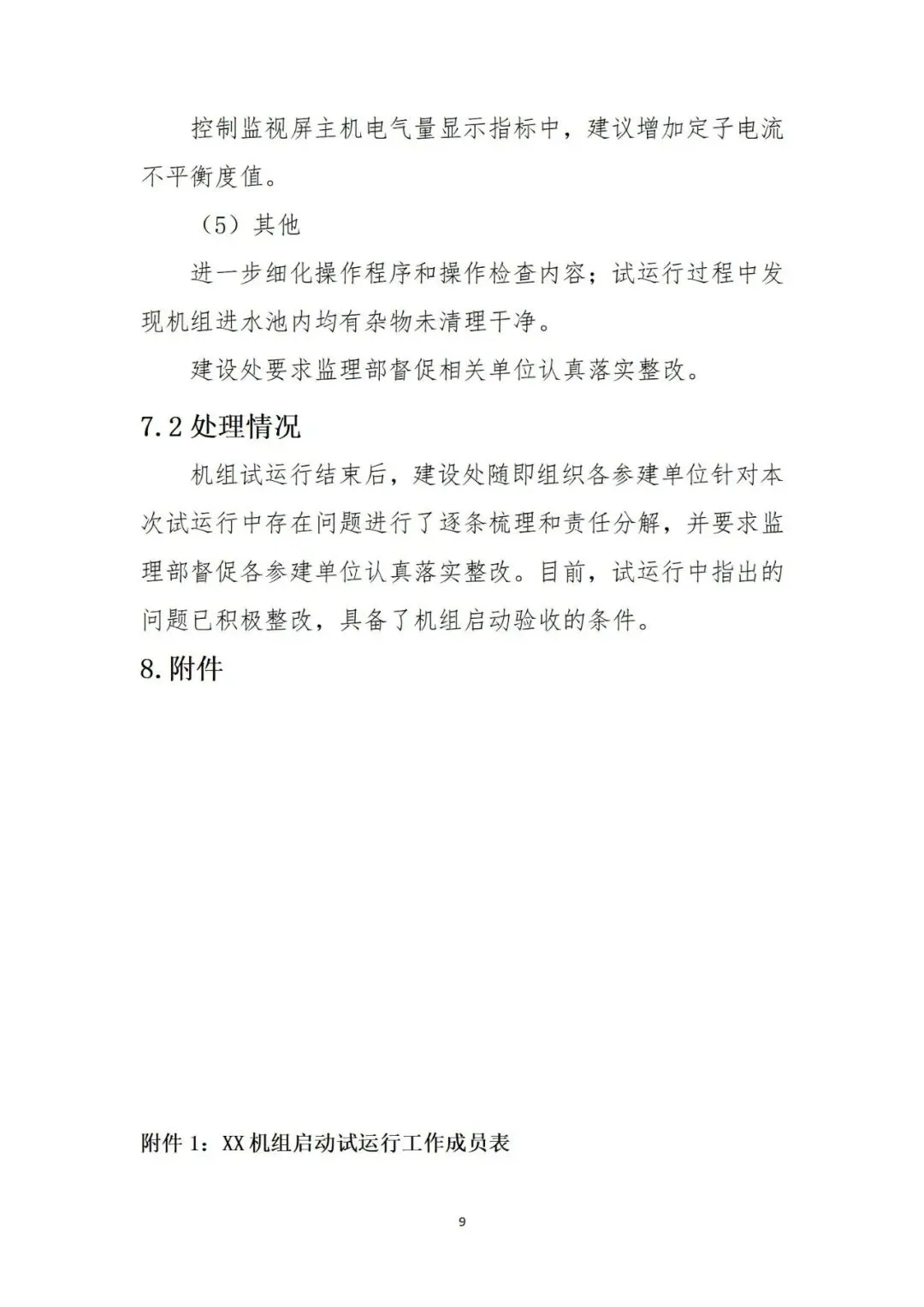

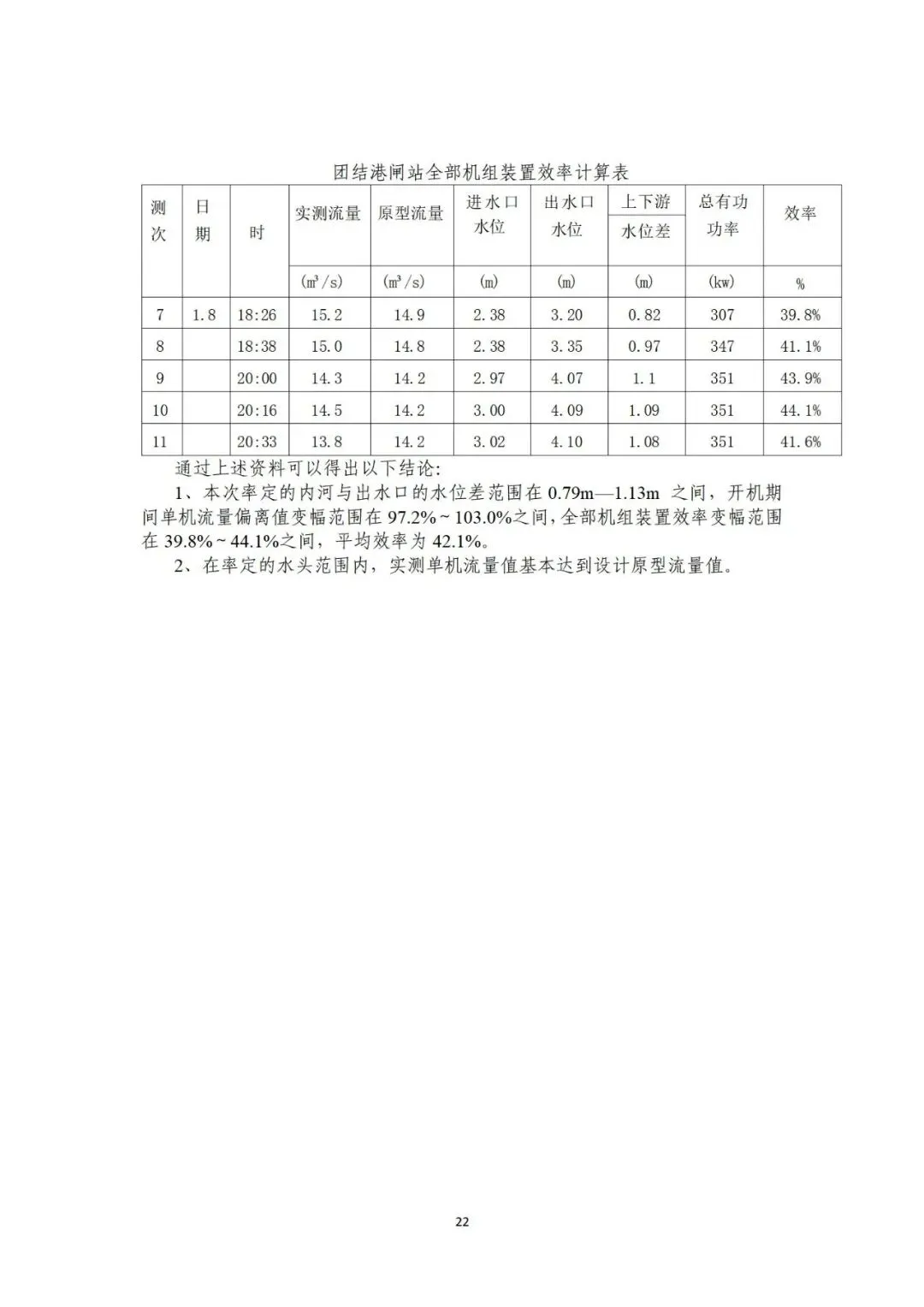

某项目机组启动试运行工作报告
- 2026-09-30 02:47:36
某项目机组启动试运行工作报告机组试运行工作方案制定后,正式组织机组试运行。根据验收规程,单台机组试运行时间应在7d内累计运行时间不少于48h或连续运行时间不少于24h(均含全站机组联合运行小时数),且机组无故障停机不少于3次,每次无故障停机时间不宜超过1h。全站机组联合运行时间宜为6h。 需要注意的是,受水位或水量限制,执行全站机组联合运行时间(包括单机运行时间)却有困难时,可由机组启动验收委员会根据具体情况适当减少,但不应少于2h。本项目由于工期原因,需在枯水期组织机组启动验收,试运行未达到最佳工况,水位有限,联合运行时间按最小时间2h控制。详见试运行工作报告。
