一、工作概述
2026年上半年,采购招标部严格依据《中华人民共和国招标投标法》《政府采购法实施条例》及公司内控、廉政管理相关制度,统筹工程、设备、原材料、技术服务、后勤物资全品类采购业务,规范公开招标、竞争性磋商、询价、单一来源、框架协议五大采购实施流程,全面落实成本管控、合规风控、保供履约、供应商管理四项核心职责。上半年顺利完成各业务板块采购任务,超额达成阶段性降本目标,同时在前端需求协同、细分供应商储备、履约全过程管控等方面存在明显短板。现将上半年工作完成情况、数据复盘、优缺点剖析及下半年落地实施工作计划汇报如下。
二、2026年上半年工作完成情况及数据表格分析
部门现有在岗人员6人:部门负责人1名、专职招标专员2名、采购执行专员2名、供应商及档案管理员1名。2026年1-6月全流程跟进采购项目,建立项目动态台账,所有采购资料线上线下同步归档。

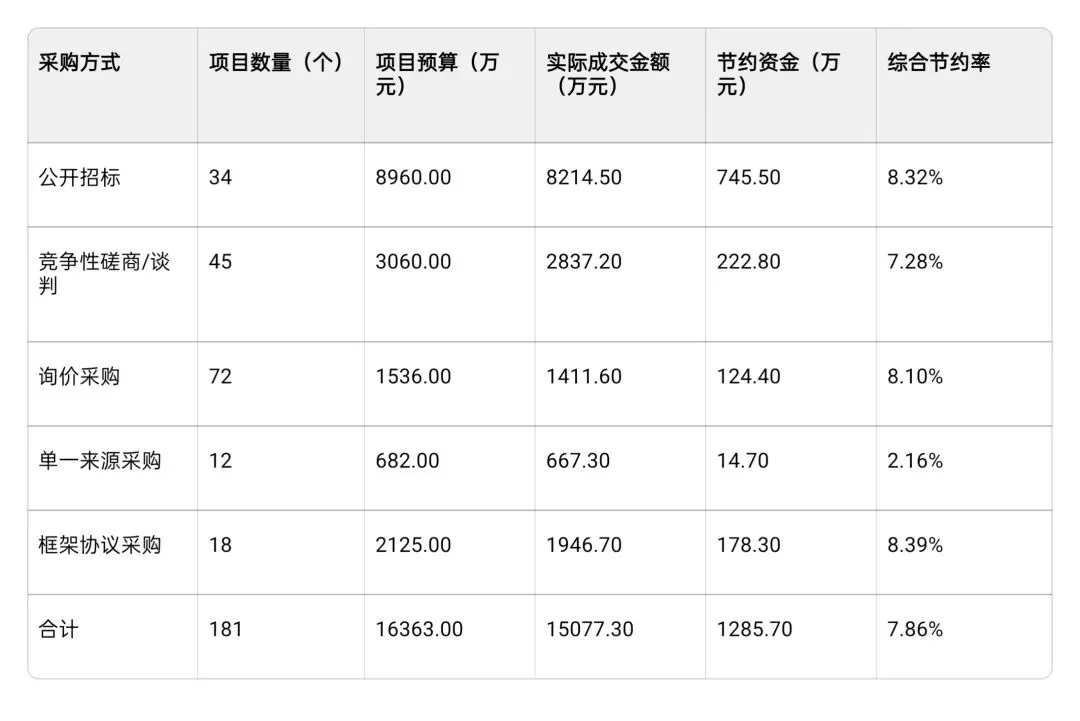

(一)采购项目总体分类统计表
表1 2026年上半年各类采购项目执行数据汇总表
数据解读
上半年累计完成采购项目181个,预算总额16363万元,实际成交15077.3万元,累计节约资金1285.7万元,整体节约率7.86%,超出公司上半年7%降本考核指标。
1. 公开招标项目单体金额大,预算占总预算54.76%,充分市场竞争下降本效果最突出;
2. 询价项目数量最多,以低值耗材、小型配件、零星维修为主,单次金额低、申报频次高;
3. 单一来源项目共12个,均为原厂专属维保、专利设备配套件,市场竞争缺失,节约空间极小;
4. 框架协议集采模式成效稳定,通用物资长期锁定低价,是常态化降本核心手段。

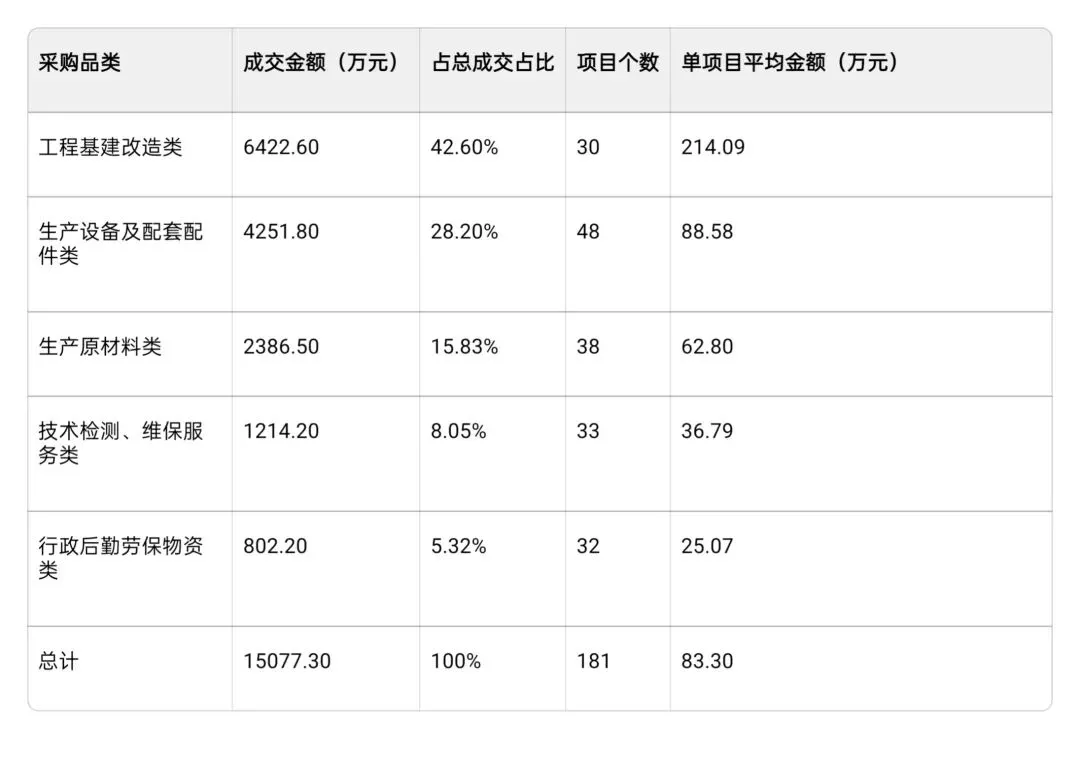

(二)采购品类成交金额分布表
表2 上半年各采购品类业务结构统计表
数据解读
工程、设备采购合计占总成交金额70.8%,是部门核心工作重心,占用70%以上人力;后勤、零星物资项目零散,重复申报多,未实现批量整合。

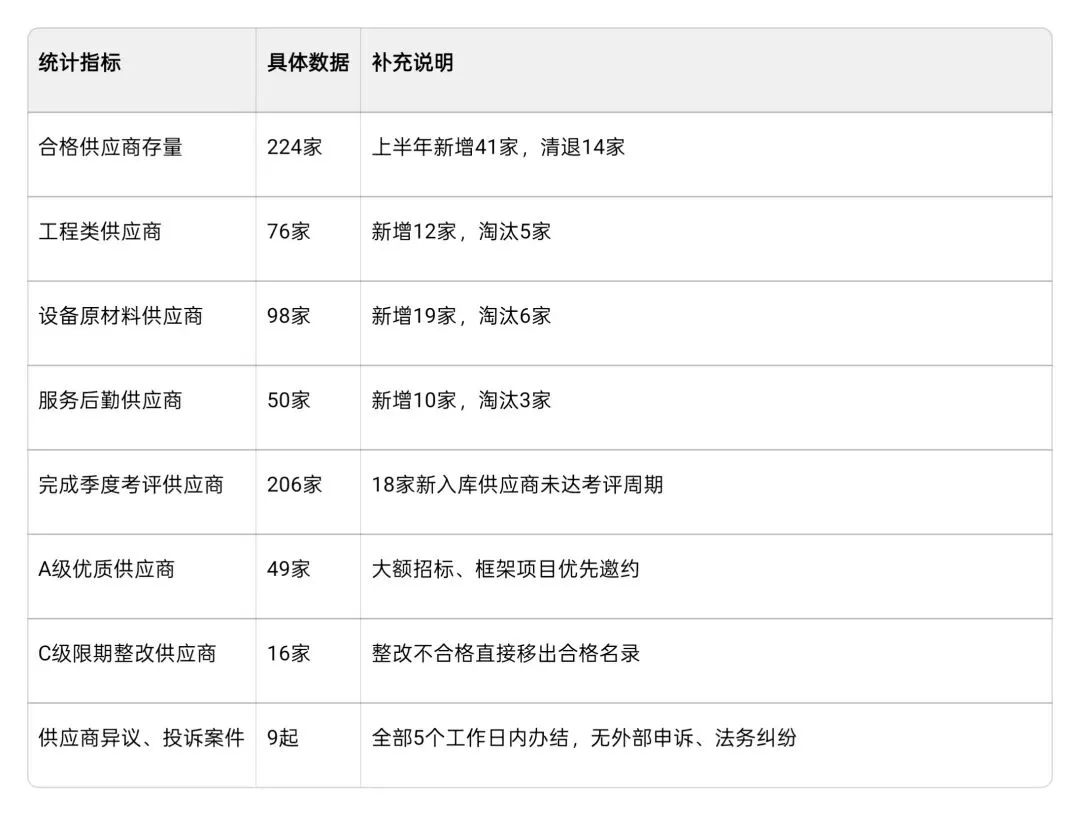

(三)供应商管理运行数据表
表3 上半年供应商动态管理统计表

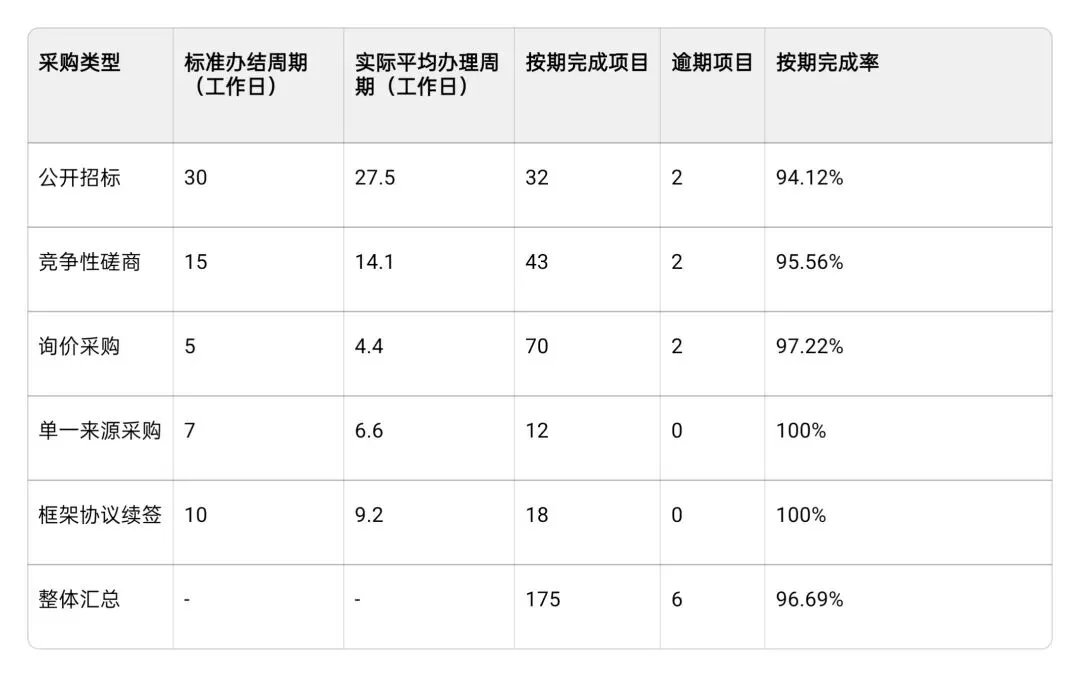

(四)采购办理时效完成情况表
表4 上半年采购周期时效统计表
数据解读
上半年6个逾期项目全部为大型工程、成套设备公开招标,逾期核心原因:业务部门提交需求时技术参数、图纸不完善,项目实施中途多次变更需求,重复修改招标文件、延长踏勘与评审时间。
三、上半年工作优势与不足详细分析
(一)上半年工作亮点及优势
1. 成本管控成效突出,超额完成降本任务
通过扩大投标人范围、推行框架批量集采、招标前市场价格调研等多重手段,整体节约率7.86%,节约资金超1280万元。大额工程、设备招标节约率超8%,有效降低公司生产经营成本。
2. 全流程合规管控到位,风险零爆发
严格落实招投标线上公告、线上开标、全程录像存档、评标专家随机抽取、招标文件双人复核制度。全年9起供应商异议全部规范处理,未发生有效投诉、纪检问责、法律诉讼等合规问题;顺利通过公司半年度内控专项检查,采购流程资料完整、程序规范。
3. 建立供应商优胜劣汰机制,优化供给资源
落实季度供应商综合考评,从报价、供货时效、产品质量、售后响应四大维度打分,上半年淘汰履约差、报价虚高、售后滞后供应商14家,同步新增41家优质厂商,打破少数供应商议价垄断局面,市场竞争环境持续优化。
4. 项目档案标准化管理,资料追溯性强
全部181个采购项目实行“一项目一档”,纸质、电子档案同步归档,包含需求申请、招标资料、投标文件、评标报告、合同、验收单据等全套资料,线上档案系统可随时检索,内审、审计检查无资料缺失问题。
5. 保障公司重点项目按期落地
针对生产线升级、厂区改造、年度大修等重点项目开通采购绿色通道,压缩非必要流程,提前介入对接技术部门梳理采购需求,未出现因采购延误导致停工、工期滞后问题,物资、设备按时进场交付。
(二)上半年存在短板、问题深度剖析
1. 前端需求协同机制缺失,需求变更严重拖累效率
业务部门普遍存在“先申报、后完善参数”的情况,采购立项后反复修改技术标准、工程量清单,上半年6个项目因此逾期。采购部缺少需求预审硬性流程,无法从源头控制变更,重复编制文件增加大量无效工作量。
2. 细分行业供应商储备不足,单一来源占比偏高
特种设备、小众原材料领域合格供应商仅2-3家,市场竞争不足,议价空间有限;全年单一来源项目12个,部分可替代物资未提前挖掘备选厂商,不利于长期降本。
3. 价格管控精细化程度不足,缺少常态化价格数据库
仅百万以上大额项目开展市场调研,低值耗材、零星配件未建立历史价格对比台账,零散询价只能单次比价,无法长期监控价格波动,小额采购成本管控力度弱。
4. 重招标签约、轻履约跟踪,供应商过程监管薄弱
工作重心集中在招标、评标环节,项目中标供货后缺少常态化履约跟踪台账。部分供应商存在供货延期、产品小瑕疵、售后响应慢等问题,考评结果仅用于年度清退,未在单次采购中进行约束、扣分限制。
5. 人员分工不均衡,标准化模板体系不完善
大额招标占用两名招标专员绝大部分精力,档案整理、供应商走访、价格调研工作推进缓慢;招标文件、询价函、评分细则未形成统一标准化模板,每份文件重复编写,耗时较长。
6. 跨部门沟通协同不足,信息传递滞后
生产、工程、技术部门采购需求计划未按月提前报送,多为临时紧急申报,打乱部门月度采购排期,无法提前打包整合零散需求开展集中框架采购。
四、2026年下半年实施工作计划(2026.7-12)
(一)总体工作目标
1. 成本目标:下半年综合采购节约率≥8%,全年累计节约资金突破2600万元;单一来源项目数量控制在8个以内,占比降至5%以下。
2. 效率目标:采购整体按期完成率提升至98.5%以上,需求变更导致逾期项目控制在2个以内;公开招标平均办理周期压缩至25个工作日以内。
3. 供应商管理目标:新增优质供应商不少于40家,全年累计淘汰不合格供应商15家以上;A级优质供应商占比提升至25%。
4. 合规管理目标:招投标零违规、零有效投诉;采购档案归档及时率100%,内审无重大整改项。
5. 数字化管理目标:搭建全品类采购价格数据库;完善全套标准化采购文书模板,实现采购流程线上化、台账可视化。

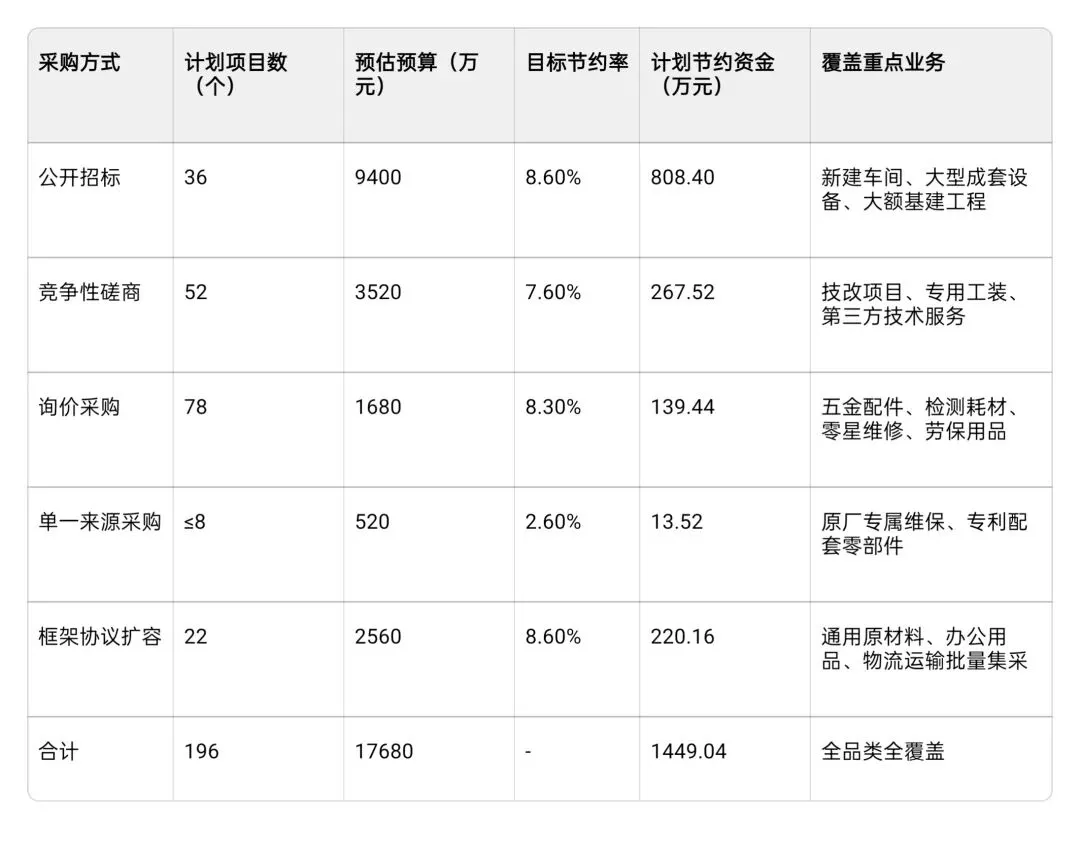

(二)下半年采购项目量化规划表
表5 2026下半年采购项目计划量化表

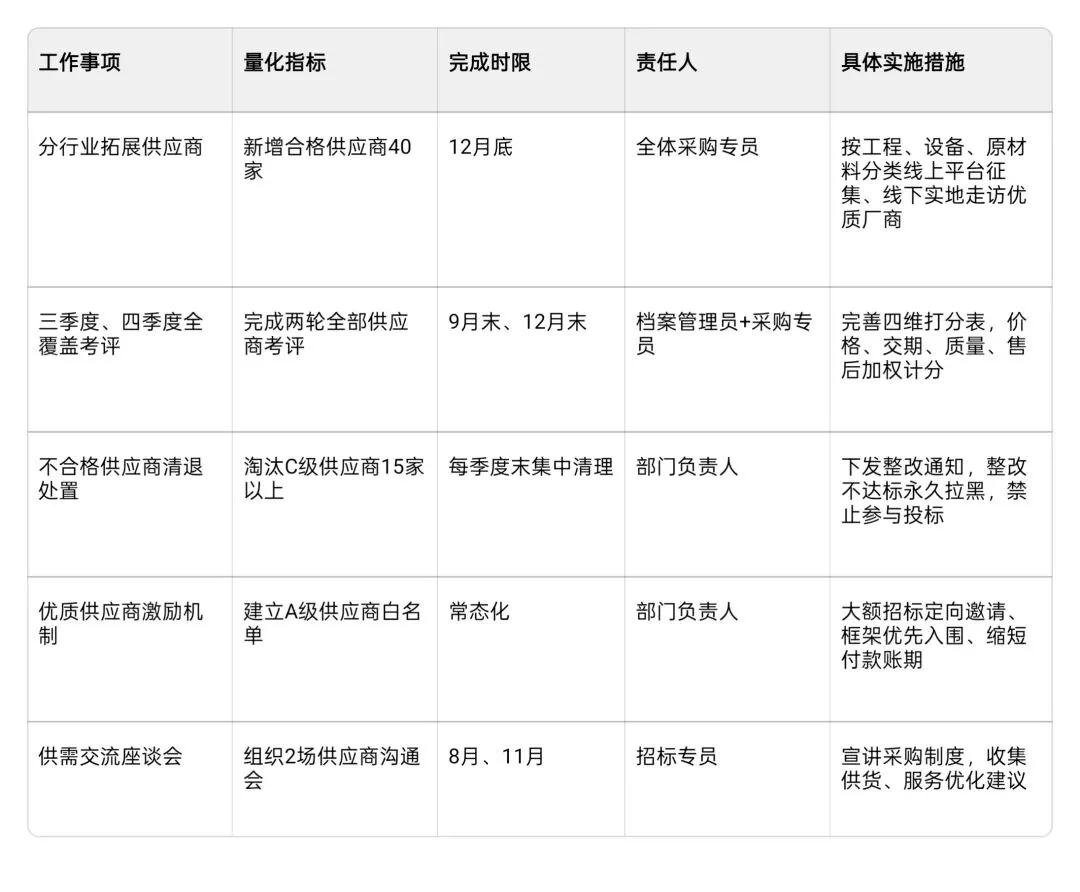

(三)供应商管理专项实施计划表
表6 下半年供应商提升工作落地安排表

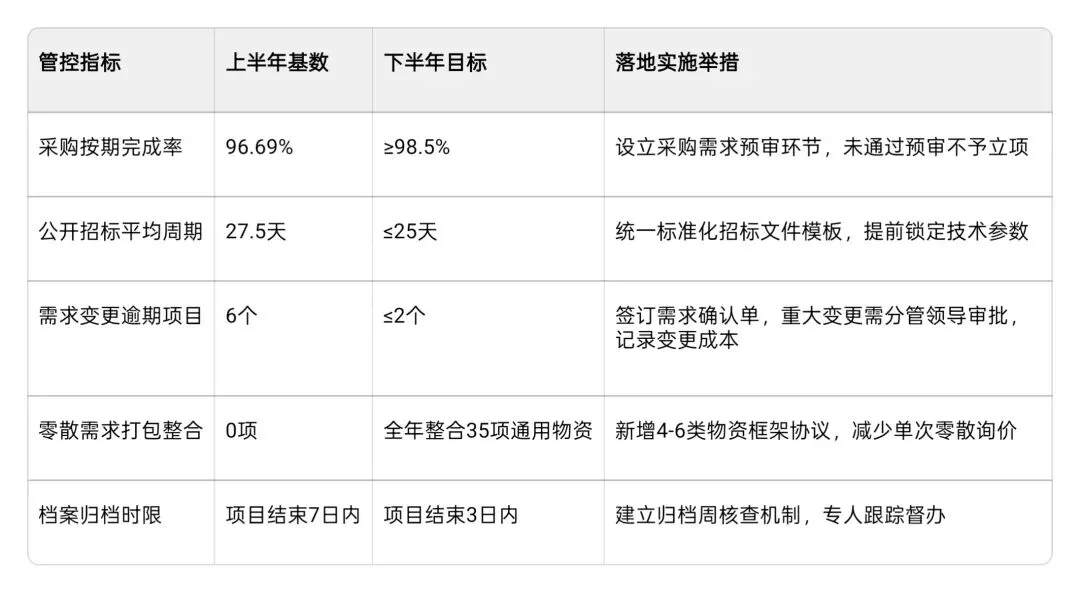

(四)流程效率提升量化管控表
表7 下半年采购流程优化指标对标表
(五)六大专项落地实施细则
1. 采购需求前置管控专项(解决变更频繁问题)
1. 出台《采购需求申报管理细则》,明确业务部门申报需求必须附带完整图纸、技术参数、工程量清单;
2. 设立预审小组(采购+技术+财务),所有采购立项前完成联合审核,资料不全直接退回,不予启动采购;
3. 建立需求变更审批流程,中途修改参数需书面申请、领导签字,同步记录变更延长工期,纳入业务部门月度协同考核。
2. 成本精细化管控专项(扩大降本空间)
1. 搭建采购价格数据库,按工程、设备、原材料、服务分类,按月录入历史中标价、市场调研价,实现同品类价格横向对比;
2. 持续扩容框架协议品类,将后勤耗材、五金、运输、检测服务全部纳入批量集采;
3. 严格单一来源审批,凡可寻源替代物资一律不予批准,确需单一来源的要求供应商提供完整成本明细深度议价;
4. 预算500万元以上大额项目,招标前至少调研5家外部厂商,形成价格调研报告作为评标参考。
3. 供应商全生命周期管理升级专项
1. 准入从严:新供应商入库需核验资质、产能、近三年业绩,大额设备、工程供应商安排实地现场核查;
2. 履约全流程跟踪:建立项目履约台账,实时记录供货周期、产品质量、售后响应,单次履约扣分直接限制下一次投标资格;
3. 动态淘汰:每季度梳理末位供应商,对恶意低价中标、供货延期、售后推诿企业直接清退,形成良性竞争。
4. 采购流程标准化、提质增效专项
1. 统一全套标准化模板:招标文件、询价函、竞争性磋商文件、评标打分表、采购合同模板,减少重复撰写;
2. 实行专人专岗分工:招标专员专职负责公开招标、磋商项目;采购专员负责询价、框架、履约跟踪;档案管理员负责台账、供应商管理;
3. 推行月度采购排期制度,每月25日收集各部门下月采购计划,提前整合零散需求,集中采购。
5. 合规风控与廉政管理专项
1. 每月组织部门法规学习,学习招投标最新政策、公司内控及廉政纪律;
2. 坚持开标、评标全程录音录像存档,评标专家随机抽取,实行文件双人交叉复核;
3. 落实岗位交叉复核、定期轮岗机制,关键采购项目双人跟进,杜绝单人全权操作;
4. 每季度开展采购项目自查,主动配合内审、纪检检查,提前整改流程漏洞。
6. 人员能力与数字化建设专项
1. 7-8月开展专项培训:招投标法规、评标实操、成本数据分析、供应商谈判技巧;
2. 10月组织外出对标学习,借鉴行业优秀企业集采、供应商管理模式;
3. 完善电子台账系统,实现预算、成交金额、节约率、履约进度一键查询;年末完成全年采购数据综合分析报告,为公司经营决策提供数据支撑。
(六)工作保障措施
1. 组织保障:实行部门负责人总牵头,各项量化指标分解至个人,每月召开部门工作例会,复盘指标完成进度,滞后任务及时调整方案;
2. 制度保障:修订《供应商管理办法》《采购需求管理细则》,明确需求变更、价格管控、供应商考评奖惩规则;
3. 考核保障:将节约率、按期完成率、供应商拓展、档案合规等量化指标纳入员工月度绩效考核;
4. 协同保障:建立与生产、工程、技术、财务部月度沟通例会,提前统筹采购需求,化解跨部门协同矛盾。
五、总结
2026年上半年采购招标部在成本节约、合规管理、物资保供方面取得阶段性成效,但在前端需求管控、供应商储备、履约过程监管、流程精细化管理等方面存在明显短板。下半年部门将以量化数据指标为核心抓手,围绕降本增效、流程优化、供应商升级、风险防控四大主线落地全部专项工作计划,压实岗位责任、完善管理制度、打通跨部门协同堵点,持续规范采购招标全流程,充分发挥采购降本增效、保障生产经营的核心职能,全力完成2026年度各项工作目标。
