水库除险加固工程施工管理工作报告
一、工程概况
1、项目名称:XXX水库除险加固工程
2、工程项目地点 :XXX
3、建设单位:XXXX
4、设计单位:XX
5、监理单位:XX
6、施工单位:XX
7、工程造价:XX万元
8、工期:180
9、质量等级:达到设计要求及国家施工验收规范合格标准。
本工程为水库除险加固工程,工程位于XXX屯上游。该水库是一个以灌溉效益为主,兼顾养殖等综合利用的水利工程。本加固工程施工主要项目有:坝坡土方开挖、碎石回填、土方回填、砼浇筑、贴坡排水砌筑、新建泥结石道路、新建生产桥、溢洪道边墙、底板加固等。
二、编制依据
本报告编写主要依据我国的法律、法规和行政规章、现行建筑工程规范、工程建设强制性技术标准、本工程合同、勘察设计文件等,主要有:
1、XX水利厅、发改委、财政厅“XX基[2007]38号” 颁布的《XX水利水电工程设计概(预)算编制规定》
2、(XX基[2007]38号)《XX水利水电建筑工程预算定额》
3、(XX基[2013]1号)《XX水利水电建筑工程预算定额勘误》
4、(XX基[2014]41号)《XX水利水电工程概(预)算补充定额》
5、《关于调整XX水利水电建设工程定额人工预算单价的通知》(XX基[2016]1 号)
6、XX住建厅下发“关于颁布2016年《XXX建设工程费用定额》的通知”(XX标〔2016〕16号)
7、水利厅办公室转发水利部办公厅关于印发《水利工程营业税改征增值税计价依据调整办法》的通知(水办基[2016]31号)。
8、建设单位与监理单位签订的建设工程监理合同
9、建设单位与施工单位签订的建筑工程施工合同
10、本工程地质勘察资料,含业已通过有资质的审图机构审查并做出“通过审查记录”的施工图设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、建设单位提出的并由原设计确认的工程变更文件等)。
三、施工总布置、总进度和完成的主要工程量
1、施工总体布置根据工程环境条件,对现场施工道路,对外交通道路,用水用电,各种临时设施进行合理的总体布置,现简述如下:
(1)临时设施布置
1)施工现场临时设施:本着方便管理、施工布置相对集中的原则,本工程拟设一个施工区;施工区场地位于水库上游一片缓坡上。施工区生产生活设施主要有简易拌和系统、材料堆放场、仓库、加工厂等,根据现场情况,施工区规划临时用地1.0亩,其中荒山地1.0亩。由于水库位于村屯旁,施工生活区建议租用当地村屯内空地,具体布置见施工总体平面布置图。
2)施工道路布置:本工程位于XXX镇XXX村屯上游,坝址地理位置为东经109°24′,北纬24°21′,距XXX镇镇府约政府约6km,水库有乡村道路通至坝顶,交通较为方便。
3)水电供应:本工程施工用电均为采用20kw柴油发电机发电来使用,从发电机配电箱用胶皮线接到现场各施工点;施工用水则采用抽水机抽取水库水接入现场各施工点,供水管为DN25,满足施工要求。
2、施工进度安排
(1)本工程的开工日期为202X年1月25日,合同现场完工工期为202X年4月15日,实际现场完工日期为202X年7月5日,经历了161天。造成工期拖后的主要原因是汛期雨季及新冠疫情等问题的影响。
施工进度主要分成以下几个阶段:

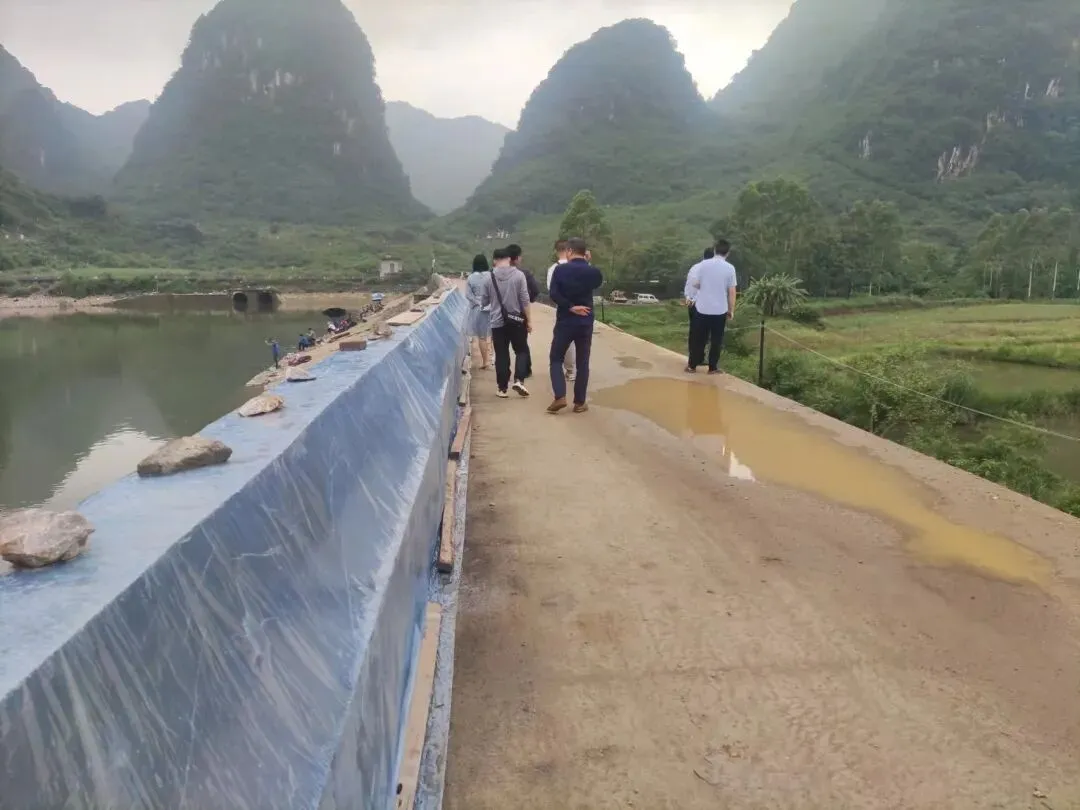

1)防浪墙:202X年1月25日-202X年5月8日,历时133天。
2)生产桥:202X年4月6日-202X年5月12日,历时36天。
3)溢洪道:202X年12月30日-202X年3月3日,历时93天。
4)水利机电设备:202X年5月6日-202X年5月20日,历时14天。
5)草皮铺设:202X年5月12日-202X年5月20日,历时8天。工程总历时115天。
3、完成的主要工程量
1)主要工程量有:土方明挖1269.9m3,土石填筑651m3,混凝土744.8m3,模板1945m2, 草皮护坡2680m2。
2)本工程所需主要材料:水泥3.567t,块石779.92m3,河砂288.7m3,碎石335.83m3,商品砼785.105m3,汽油1.165t,柴油2.031t,电7528.89kW.h。
3)估算高峰期施工人数12人,总劳动工日2.31万工时。
4、主要项目施工情况
(1)本工程施工特点是:根据现场施工场地,溢洪道与坝坡可交叉作业。施工工艺概况如下:
1)坝坡加固:基础开挖→模板制安→砼浇筑→砼养护→浇筑石路肩→铺筑透水砖路→草皮种植→草皮养护。
2)旧涵管封堵C15砼及灌浆封堵:基础开挖→模板制安→砼浇筑→砼养护→测量放样→钻孔→清孔及下浆导管→灌浆封堵作业。

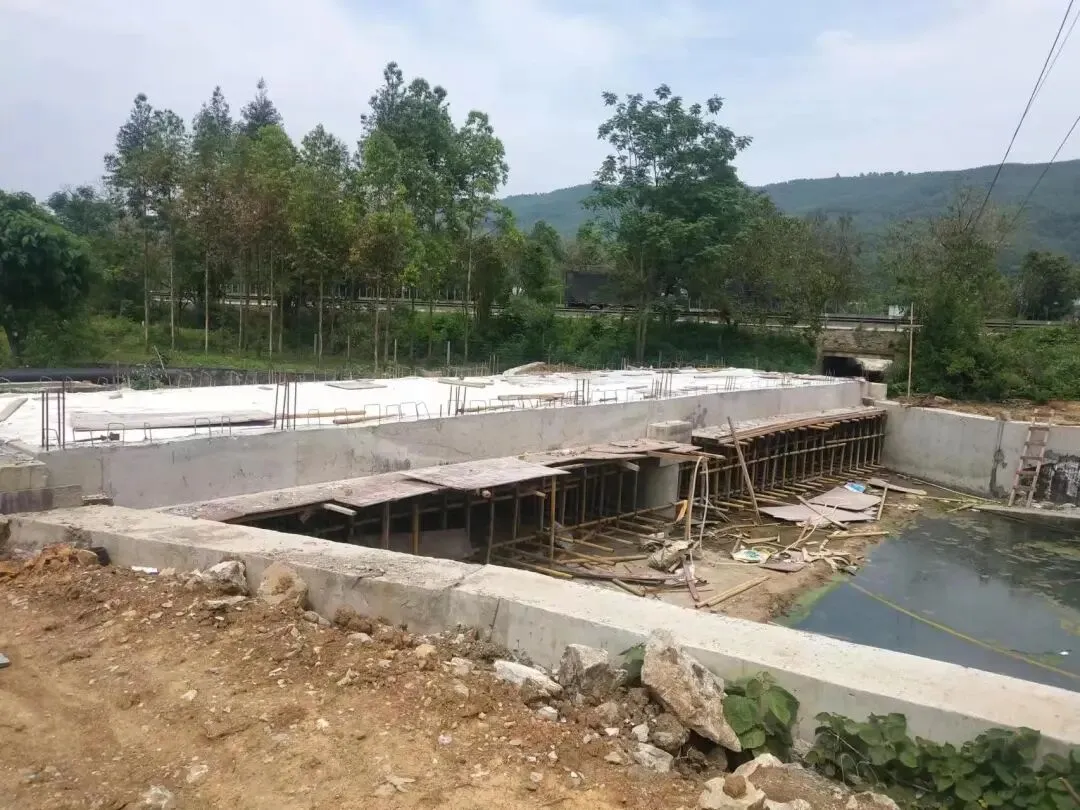

3)溢洪道C20砼:基础开挖→砌筑浆砌石边墙→模板及钢筋制安→砼浇筑→砼养护。
4)砼生产桥基础开挖→模板制安→钢筋绑扎、焊接→砼浇筑→砼养护
5、施工组织
(1)为了保质保量按期完成施工任务,我部按施工合同的要求组成一支能够吃苦耐劳、责任心强、技术过硬的人员组成管理机构,在我单位统一管理下,精心组织施工,人员安排见附表3。
6、主要施工机械和材料供应
6.1主要机械
(1)1m3挖掘机1台、搅拌机1台、插入式振动器1台、平板式振动器5台、钢筋调直机1台、钢筋弯曲机1台、钢筋切断机1台、双面焊机1台、折弯机1台、电焊机1台、抽水机2台。
6.2主要材料
1)本工程除灌浆及抹灰所用水泥使用通宝42.5普通硅酸盐水泥、河砂采用河砂外,其余均使用商品混凝土浇筑,两者质量均合格,性能稳定。
2)各种材料按计划组织进场,并严格检验其出厂合格证,由专职质检员进行把关,无合格证的材料杜绝进场,主要材料复检合格后才使用。
四、主要施工方法
1、土石方开挖及拆除
1)主要为挡墙、防浪墙、排水沟、集水沟、路缘石、外坡贴坡排水、工作桥基础、溢洪道、道路的土石方开挖及原建筑物的拆除。
1.1测量放样
1)根据设计及监理单位提供的三角网点和水准点以及施工详图,精确地测定建筑物的位置,测绘开挖平面布置图以及断面图。
1.2场地清理
1)开挖前,先清除开挖工程区域内的全部树木、树桩、树根、杂草、垃圾、废渣以及甲方认定的其它障碍物。场地清理范围延伸到施工详图所示最大开挖外边线或建筑物基础外侧2m以外的水平距离,并已尽可能保护清理区域以外的所有天然植被。清除的垃圾运到指定的地方倾倒,有回收价值物品归还发包方。
1.3土石方开挖
1)土方开挖自上而下分层开挖,采用以机械开挖为主,局部修整采用人工。边坡开挖时符合图纸规定,没有欠挖。开挖边坡时随时观察其稳定情况,如发现有滑坡、崩塌现象,已及时处理。在距设计坡面和水平建基面20㎝以内采用人工方式开挖,避免超挖、欠挖。没有在开挖范围的上侧弃土,按要求运至指定地点堆放。
1.4拆除工程
1)包括溢洪道浆砌石挡墙、浆砌石路缘石以及原有贴坡排水等。
2)本工程的旧砼及原建筑物拆除难度非常大,采用人工配合风镐等机械进行拆除。拆除后的废碴、石碴没有乱丢乱放,统一运至监理指定的地点堆放。
3)施工过程中严格按照施工图纸所规定的部位进行拆除。拆除后的基面由人工进行修整,并严格按照施工图纸的要求控制好基面尺寸和平整度。
2、钢筋混凝土工程
1)混凝土工程主要为步级、排水沟、集水沟、防浪墙,C20戗道、挡墙、旧涵管封堵、溢洪道边墙、底板、生产桥等。
2)施工工艺流程:施工准备→钢筋制安、模板制安→砼搅拌→砼运输入仓铺料→砼浇筑、振捣→砼养护。
2.1施工准备
2.1.1材料
1)采用商品混凝土,对进场材料进行取样送检,合格后才使用,计算详细的砼需求计划,备足原材料,确保砼浇筑的连续性。在施工现场做好砼试块的取样工作。
2)所用钢筋符合热轧钢筋主要性能要求,每一批到货的钢筋均附有产品成本质量证明书及出厂检验单,在作业前分批进行机械性能试验。钢筋采用机械加工,人工绑扎、焊接。钢筋的规格、型号均符合施工图纸要求。
2.2钢筋制安
1)根据施工图纸的要求确定钢筋安装的位置、间距、保护层等。钢筋安装完毕后进行逐项检查:配置的钢筋级别、直径、数量、间距和排距均符合验收标准的规定,安装后的钢筋网和钢筋骨架没有变形、松口脱扣、漏绑和开焊等现象。
2)在竖向钢筋外侧和水平钢筋下方与模板的间隙处设置保护层垫块。保证垫块出现松动或脱落的现象,以确保保护层厚度的准确性。
2.3模板制安
1)模板及支架材料的质量符合现行国家标准及部颁标准的有关规定。
2)合理地安排模板的安装顺序,保证模板的强度刚度扩稳定性。一般情况下,模板自下而上安装。在安装过程中,设置临时支撑使模板完全就位,待校正后进行固定。模板的支架支柱在两个垂直方向上用撑拉杆固定,且保证支架支承在坚实的基土和承载体上。
3)模板在安装过程中进行随时检查,垂直度、中心线、标高及各部分尺寸均符合设计和规范的要求,模板接缝紧密,未出现浆液漏出。
4)浇筑砼时,注意观察模板受荷载后的情况,没有发现位移、膨胀、下沉、漏浆、支撑振动、地基下陷等现象。
5)模板在每次使用前清洗干净。在模面板涂刷防锈保护涂料,便于拆模。不承重侧面模板的拆除,在砼强度达到其表面及棱角不因拆模而损坏时,方可拆除。
6)拆模采用专门工具,尽量避免损伤砼及模板。拆下有模板、支架及配件及时清理、维修,并分类堆放,妥善保管。
2.4混凝土浇筑
2.4.1、砼浇筑前准备工作
1)对施工人员进行技术交底。
2)检查模板接缝严密及支撑的稳固。
3)请监理人员对隐蔽部位进行验收,填好隐蔽验收记录。严格执行混凝土浇筑开仓证制度。
4)检查混凝土浇筑设备、运输车辆的完好性。
5)砼的需求计划交与搅拌人员,确保搅拌站做好准备
2.4.2、砼运输入仓
1)砼的输送由商砼车施工现场。
2.4.3、浇筑、振捣
1)按监理批准的浇筑分块和浇筑程序施工,在浇筑砼时从最低处开始,直至保持水平面。每个仓块浇筑连续施工,尽量减少施工缝。
2)浇筑时搭设操作平台,严禁直接踩踏钢筋,严禁将泵管直接搁在钢筋上。入仓的砼在随浇随平仓,没有堆积,在浇筑砼时,经常清除粘在模板表面的砂浆。砼入仓后及时振捣,砼的振捣密实,采用插入式振捣器振捣,使用的振捣棒直径不大于50cm。在靠近侧模处和止水部位,采用直径不大于30cm的振捣器仔细振捣,确保了质量。每一位置的振捣时间,以砼不再明显下沉和不再有气泡出现并开始泛浆为准。振捣时按一定间、排距进行振捣,防止漏振,也没有多振,振捣棒插入时垂直且快入慢出,并插入下层砼5cm。
2.4.4砼养护
1)脱模后的砼及时修整保护。砼初凝后,及时铺盖草袋等隔热和保温材料。养护期内经常浇水,保证砼处于足够的湿润状态。
五、施工管理
1、质量管理措施
1)为了保证工程质量,创优良工程献给社会,我们把工程质量管理作为项目经营管理的核心,建立以工程项目经理为首,具体负责现场施工质量管理。技术负责人是质量技术措施的主要管理负责人,审核施工技术措施及负责组织质量验收、申报、签证。施工员和班组长,对施工质量进行检查、监督、验收、评定及质量资料整理、呈报、验收。建立完善的质量管理体系,成立QC小组,对工程质量进行全面、全员、全过程管理。
2)质量管理措施工
(1)做好质量思想教育工作,成立QC小组,提高质量意识,明确质量责任。
(2)加强施工操作人员及工人、民工培训,经考核合格后方能上岗,对于特种工种作业人员必须持证上岗。
(3)做好技术准备工作,认真阅读施工图纸、设计文件,掌握好每道工序工艺要求及技术质量要求,对于复杂部位及关键工序,制定严密详细的施工技术方案。
(4)熟悉有关施工规范和验收规范,准确地进行项目划分。
(5)测量、计量、试验设备定期维护、检验、校对,每次测量放样都应复核、检查。
(6)施工时严格地对“人、机、料、法、环境”五大因素的控制,每道工序施工部位都有管理人员在场监督。
(7)做好各种材料的验收,设立专职材料管理人员,对水泥、砼构件、钢筋等主要材料进场必须有出厂证明合格证,并经抽检合格方可使用,对河砂等质量参数要求符合规范及设计要求。填筑土料符合设计及规范要求并经监理单位审定合格后才能使用。
(8)水泥的品质在进场后要进行检验,指标符合现行的国家标准及有关部颁标准的规定。在砼配合比设计之前,作水泥的化学成分、矿物成分及物理性能的检验,以鉴定它们是否符合规定。
(9)及时对各种材料进行检测试验工作和资料汇总分析整理。
(10)对拌制的水泥浆按设计配合比配料,按规范要求跟踪,随机取样试验。
(11)砼拌制、浇筑严格地按规范进行,配比准确,浇筑时不漏振、过振,内密外光,浇筑前对模板、钢筋安装进行验收合格后方可浇筑。
(12)固结灌浆严格按试验参数要求进行灌浆,钻孔深度达到设计和规范的要求,浆液配比和灌浆压力均符合试验参数和规范的要求。
(13)严格地执行质量“三检”制度,每道工序完工,必须经班组自检、工长复检,专职质检员检查验收,最后由项目总工程师审查,层层把关。
(14)砼浇筑完后及时养护,拆模时若发现砼缺陷,按施工规范及时处理。
(15)完工后,及时整理资料,保证竣工资料整理及时、完整。
2、主要项目施工过程质量控制措施
2.1、基槽开挖
开挖前进行技术交底和编制施工措施计划;测量人员根据设计文件、施工图测放开挖边线与深度,并控制好边坡;做好防雨排水措施;选择人工配合机械开挖方法,做好基础保护措施;报请联检。
2.2混凝土浇筑
砼拌和运输设备满足强度要求;拌和物、原材料、配合比做好试验与检验,且报批;砼运输过程没有分离,下料高度未大于2米,未受日晒雨淋;砼浇筑厚度、次序、方向都符合要求,上升速度均匀;加强振捣,保证振捣密实;保证砼外观质量;确保养护时间为14天以上。
3、原材料质量情况
所采购的钢材、水泥、河砂、碎石等均有出厂合格证,并进行复检,复检成果均符合设计及施工规范要求。
4、单元、分部工程质量统计
依据水电工程划分原则,XXX水库除险加固工程共划分为1个单位工程,2个分部工程。
单元工程为29个,全部合格,其中优良单元/个,优良率为/%;分部工程为2个,全部合格,其中优良/个,优良率为/ %。
5、施工质量检验资料齐全,自评定本单位工程质量等级为合格。
6、外部尺寸质量评分,根据单元工程质量统计以及外部尺寸质量评分,自评定本工程质量等级为合格。(详见外部尺寸质量检测评定表)
7、设计变更
本工程无重大变更,一般变更如下:
1)大坝外坡反滤层排水沟边新增排水管道工程;
2)新增XXX水库铝合金字。
3)排水沟防浪墙批灰。
4)由于场地限制,工程材料进行二次搬运。
8、施工质量缺陷及处理:无
六、文明施工和安全生产
为了保证施工生产安全,我们坚持“安全第一”和“安全生产、预防为主、防管结合”方针,实行安全生产责任制。由项目经理亲自负责,建立安全管理机构,完善管理措施,并实现本工程安全事故目标:重大伤亡事故为0,工伤总数为1%以下。
1、安全保证措施
(1)施工现场边坡、检查井口、雨水口、电源等危险地段设置安全标志并做好安全防护措施。进入施工现场人员必须戴安全帽,严禁穿拖鞋、高跟鞋、裙子上施工场地,增强自我保护意识。
(2)机动车辆及施工道路按期维修保养,确保行车安全。
(3)搞好供电线路和用电设备维护,做到用电安全,做好施工机械维修,确保机械正常运行。
(4)做好防火防盗工作,安排好工地值班人员。
(5)定期召开安全工作总结会,总结经验教训,提高安全管理工作水平。
(6)严格做好爆破物品管理以及做好一切爆破防护工作。
2、文明施工措施
(1)加强队伍思想、劳动纪律、法纪、法规教育,提高全体施工人员思想觉悟及法律意识,杜绝黄、赌、毒等现象。
(2)做好施工现场布置,设备、材料堆放合理整齐,做到工完料清,场地洁。
(3)经常性对施工道路进行维修、养护,保证道路平整、通畅、无积水。
(4)保持工区环境卫生,生活垃圾和污水经处理后堆放指定场地和排放。
(5)与相邻施工段的施工单位、厂矿企业、民众和睦共处,友好解决施工中干扰问题。
(6)设置醒目的安全标志和安全宣传标语、文明施工宣传标语。
(7)采取有效防尘措施,对开挖、回填土及其他容易产生粉尘的作业场所,用洒水车洒水防尘。
(8)开展文明施工大检查及文明施工评比活动,奖励先进,处罚落后,促进文明施工水平的提高。
七、价款结算与财务管理
1、工程项目承包方式为综合单价承包。合同中签订了定额依据和费率计取标准。工程量按实际发生计算,由施工单位计算,业主、监理复核签证。工程合同金额为XXX万元,经我部自行结算为XXX万元。
2、根据施工进度每月25日前向监理单位递交本月实际完成工程量月报表,月报表采用广西区统一格式按投标时工程量报价清单顺序逐项列出,并附上本月完成的单元工程量评定资料。
3、工程款按完成工程量拨付,当完成总工程量的40%时拨付至合同总价的40%,当完成总工程量的60%时拨付至合同总价的60%,当完成总工程量的80%时拨付至合同总价的80%;工程完工验收达到质量要求,结算经审核单位审定后,工程款支付至结算总价的97%;发包人按工程价款结算总额的3%预留工程质量保修金,待工程质量保修期满后返还。
4、本工程预算外项目结算,是先填写开工申报批准后或业主方委托才进行预算外工程施工,完工后报量给监理单位核定,付款方式同上。
5、本工程项目累计完成产值为(送审价)万元,实际拨款(已支付)万元。在本工程项目施工中,我们始终严格各项财经制度,遵守业主制定的有关财务规定,做到独立核算,专款专用,成本核算及时、准确、真实,及时缴纳各种税费。
八、建议和经验
1、经验
1)通过对本工程的建设,我们在施工安全、质量和成本控制上积累了一些经验。
2)施工过程中每个工序必须管理到位,层层把关,即从原材料、中间产品到施工全过程的质量,必须由项目经理带头,每时每刻按有关施工规范和规程进行控制。这样,才能保证工程质量。
3)施工设计组织与措施方案,机械、人员、材料等必须合理安排,做到前紧后松,否则施工工期延期,增加施工成本。
4)协调和配合好各部门之间关系,提高施工质量,加快施工进度。
2、建议
1)因受雨季和汛期的影响,建议水利工程尽可能安排在每年8月至次年的3月份施工比较合理,不然不利于工程进度和投资的控制。
2)工程勘测、施工方案、设计图纸要及时地、果断地确定,以免延误工期。
