算电协同写进政府工作报告,这个新基建工程是什么?
- 2026-10-08 17:38:22

一座万卡级智算中心,一年用的电,能顶上一座中小城镇。
信通院和阳光电源联合编制的这份《面向算电协同的AIDC微电网技术指南》【文末附资源下载地址】34页,回答的就是一句话:电,怎么跟算力协同。
2025年我国算力中心用电1960亿千瓦时,同比涨18.1%;同一年全社会用电量只涨5.0%。信通院预测,到2030年这个数字会到5000亿千瓦时,AI爆发甚至超过7000亿,占全社会用电量3.7%到5.3%。
单机柜功率密度,从传统的8到10千瓦,一路跳到50千瓦以上,超算中心超过200千瓦。算力,正在把电从"配套"逼成"命门"。


【文末附资源下载地址】
01
电成了算力的硬约束

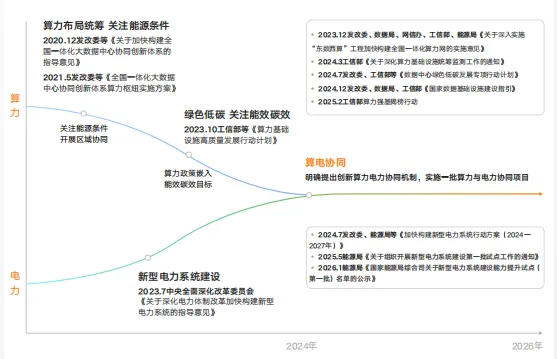

算电协同这个词,2023年12月"东数西算"实施意见首次提出,2026年3月第一次写进政府工作报告,成了新基建工程。四个字背后,是枢纽节点新建算力中心绿电占比要超过80%的硬要求。

一边是算力要电,一边是算力要绿电。两条线一交,老问题就露出来了:传统"电网+柴油+UPS"的架构,在50kW机柜面前,容量上限和动态响应都跟不上了。
02
三重矛盾,卡在中间
结构性矛盾,六个字说透:源难随荷、荷难随源、柔性难释。
资源富集区"有电难送",负荷中心"有需难绿"。西北西南绿电富集,电网却难吸纳大规模接入;京津冀、长三角算力爆发,本地绿电又不够。

更麻烦的是算力负荷本身:瞬时启停、功率陡变、波动无规律。训练任务理论上可以错峰、迁移、延时,实际里核心训练和在线推理一刻不能断——理论有柔性,实际不可调。
解题的方向是八个字:算随电走、电随算走。绿电富余时拉高算力负荷,电力紧缺时柔性下调;就近配分布式光伏、风电和储能,用微电网把绿电就地消纳。
03
一套矩阵,三张拓扑
核心解,是"1+3+3"技术体系。一套矩阵架构打底,把源网荷储融成一个单元;上面长出三类场景方案。

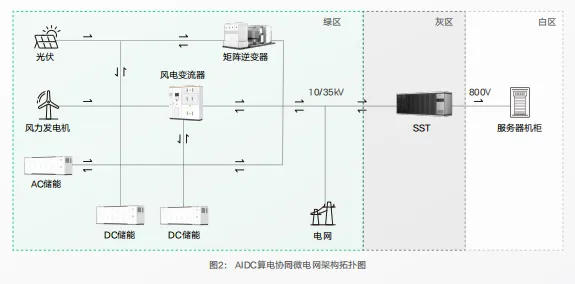

矩阵架构把算力中心切成三个区:绿区是光伏风电储能,灰区是固态变压器和UPS,白区是GPU集群。光伏和储能原生融合,少了交直流转换环节,全链路效率提5%以上。

这里有个关键词叫"构网":让储能和光伏从跟网型转向构网型,电网频率扰动时靠虚拟惯量自发响应,第一时间给功率支撑。
三类方案对应三种电网:电网配额约束区用并网型,离网或延迟互联区用离网型,弱电网区用增强型。西北大电网薄弱、建设周期1到3年,离网型就用构网储能自己建电压频率基准。

规模再往上,是多个微电网群的协同——从单点自治转向有限共享、协同寻优,跨园区的源荷互补、储能共享和算力迁移一起算总账。
04
稳定性的三道防线
算力最怕断电。稳定性上有三道技术。
第一道是功率分频:GPU集群的波动从毫秒级到小时级都有,全频段统一兜底会让UPS电池寿命缩短30%以上。分频之后,高频冲击给超级电容、中频给电化学储能、低频给常规电源,各管各的频段。

电能质量问题也不轻。AI服务器对电能质量敏感度远高于传统IT设备,一次由电能质量引发的算力中断或设备损坏,单次损失可达数十万到数百万元。
第二道是故障穿越和并离网切换:并网连续6次穿越,离网输出3倍短路电流2秒;并离网无缝切换压到20毫秒以内,核心负荷供电保障率做到99.9%。

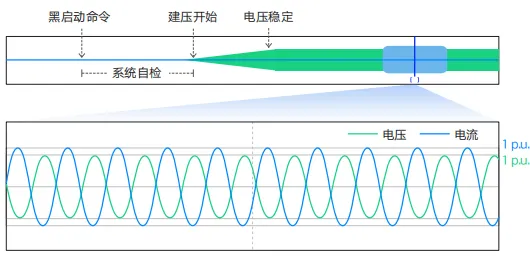

第三道是黑启动:电网极端故障时,GW级算力中心分钟内自主建网,百MW级带载率95%以上。
05

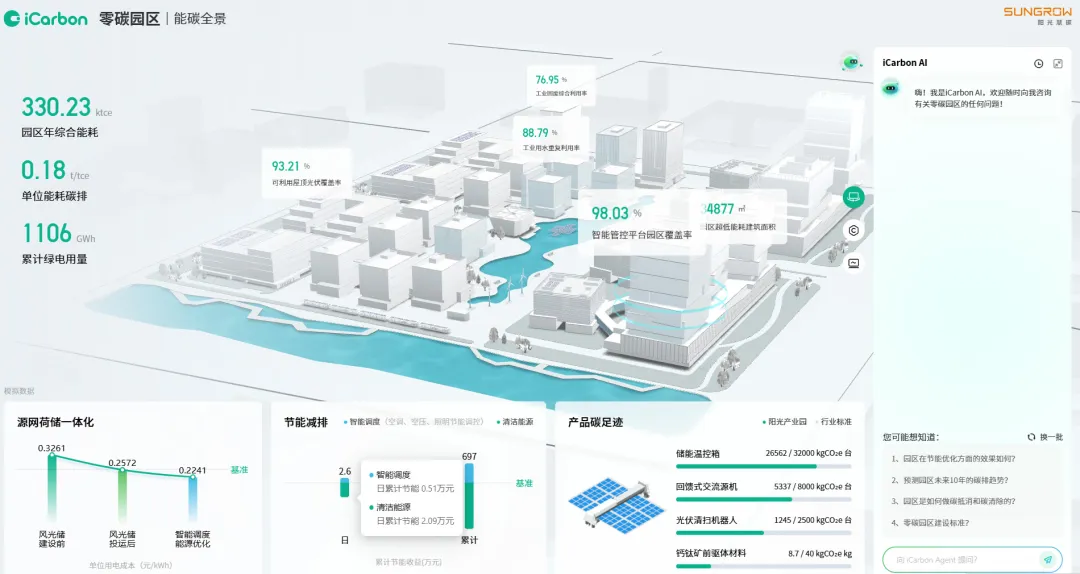

从用能者到产消者
电不止是成本,还能变成资产。经济性协同靠AI优化调度,把综合经济收益提12%以上,供电损失概率压到0.1%以下;智能电站设计从8小时缩到5分钟,效率提99%。
设计端也在提速:基于全年8760小时全时序仿真做智能寻优,最快5分钟出一份设计报告;核心设备"一键整定",调试效率提90%,比传统方案省30天以上建设周期。

碳还成了新变量。碳边境调节机制和ESG披露,把碳变成资产要素;"碳-能-数"一体化平台,把能源流、数据流、碳流统一管起来。

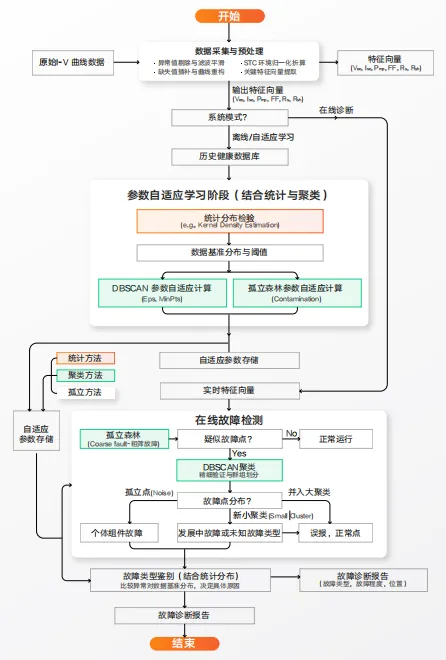

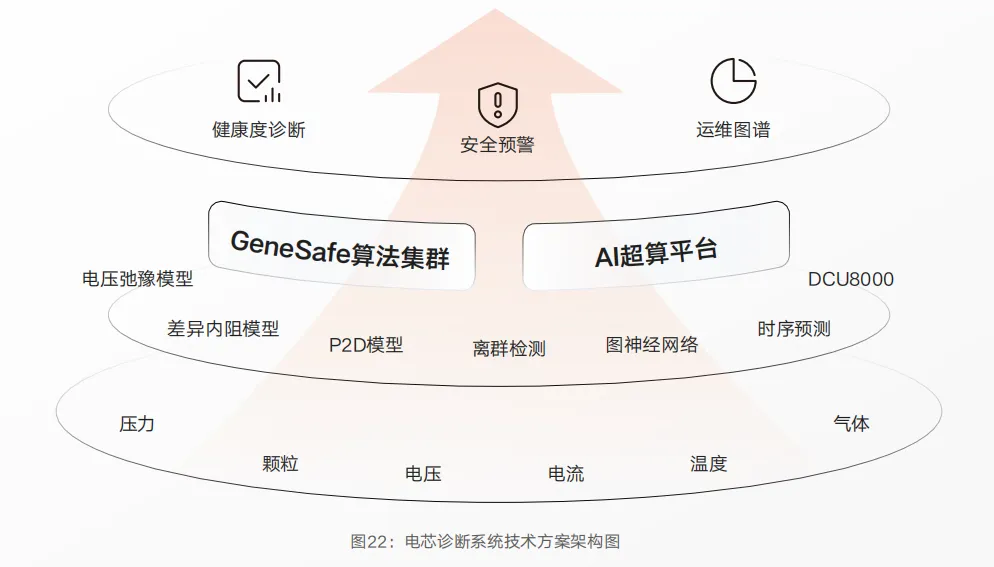

运维端也从"故障响应"转向"预测性干预":IV诊断10分钟扫完百兆瓦级光伏电站、覆盖22种故障、准确率超90%,替代过去2到3个月的人工排查;电芯诊断能提前7天预警热失控。
更远的一步是虚拟电厂:把光伏、储能、柔性算力聚合成可调资源,进现货、调频、备用多个市场,"一次调节、多重回报"。AIDC从被动的用电负荷,变成能主动支撑电网的柔性调节单元。

往后看,方向还能指得更远:全直流架构、全固态配电,算力集群负荷朝百兆瓦甚至吉瓦级走,微电网要从设备级革新走向系统级协同。
这是整份指南最核心的转向:从"被动用电"到"主动构网"。
机会窗口:3个动作
第一步,先算清楚自己属于哪类场景。电网配额约束、离网延迟互联、弱电网,先对号入座,别拿并网方案硬套离网场景。
第二步,把稳定性底座补上。功率分频、故障穿越、黑启动,三件事先落到架构里,再谈省钱。
第三步,把绿电和柔性算力变成资产。储能配起来,虚拟电厂接起来,让算力负荷参与电网调节。
算力可以迁移,电不能断。算电协同真正的门槛,从来不在算力,在能源的底座。
你手上的算力中心,准备好从"被动用电"转向"主动构网"了吗?
关键词:#算电协同 · #绿色算力 · #微电网 · #东数西算 · #数据中心
